项目组合管理 (PPM)¶
PPM 模块提供完整的项目组合管理解决方案,用于跟踪计划、预算、风险、任务和时间表。它直接与计划卡片类型集成,通过状态报告、成本跟踪和甘特图可视化来丰富每个项目。
Note
PPM 模块可以由管理员在设置中启用或禁用。禁用时,PPM 导航和功能将被隐藏。
组合仪表盘¶

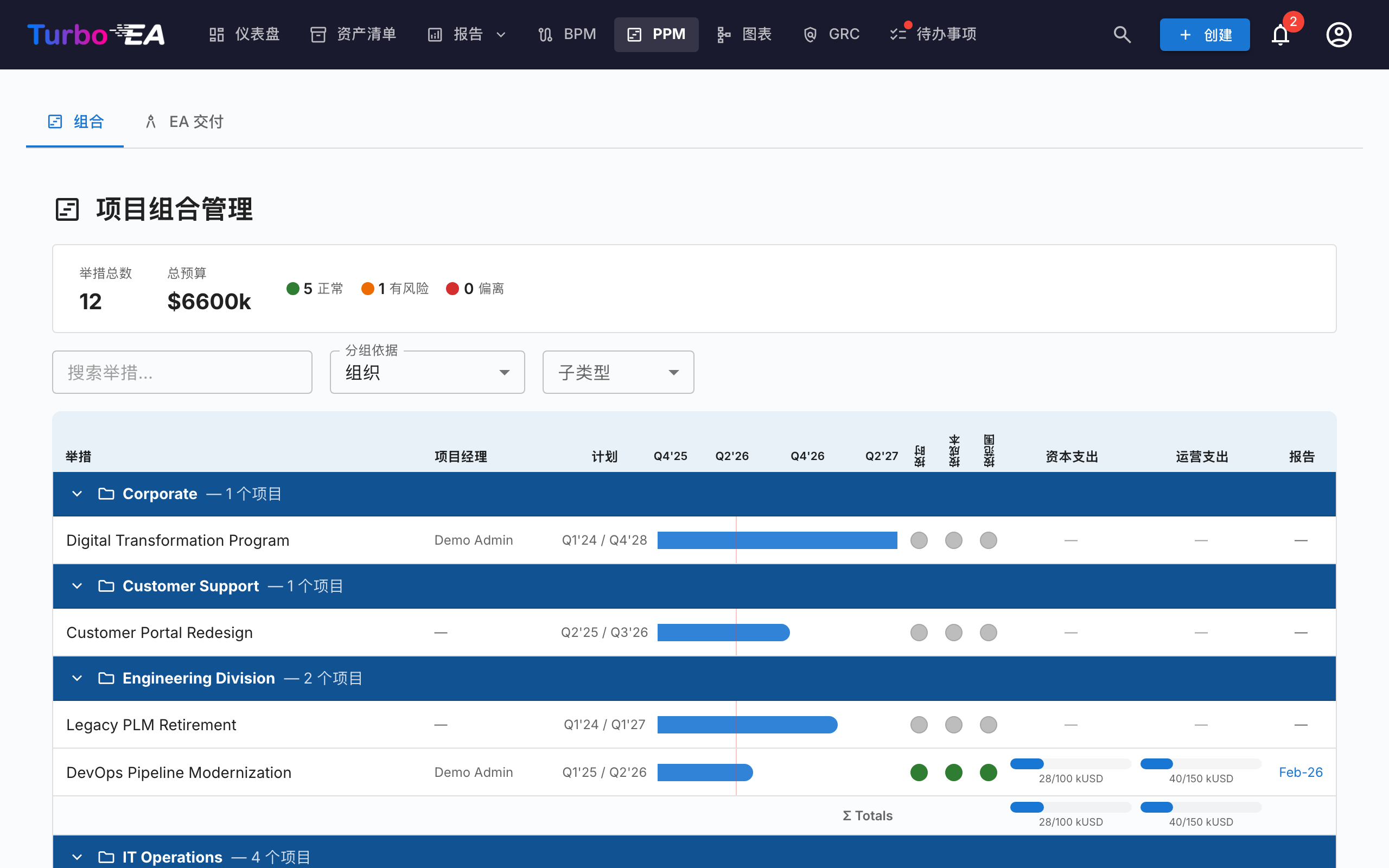

组合仪表盘是 PPM 的主要入口。它提供:
- KPI 卡片 — 计划总数、总预算、实际总成本和健康状态摘要
- 健康饼图 — 进度、成本和范围健康分布(正常 / 有风险 / 偏离)
- 状态分布 — 按计划子类型和状态的细分
- 甘特图概览 — 显示每个计划的开始和结束日期的时间线条,带有 RAG 健康指标

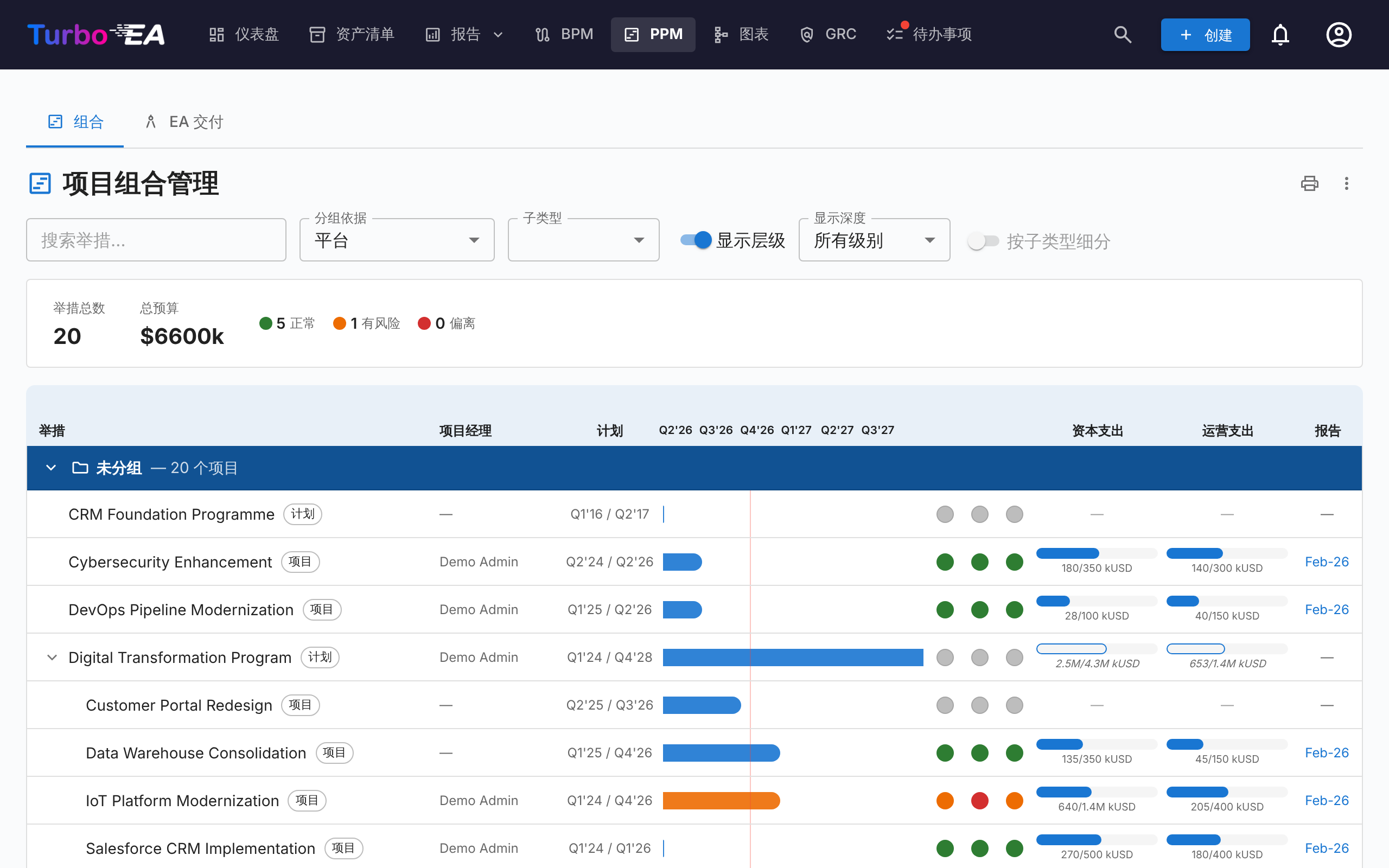

分组与筛选¶
使用工具栏可以:
- 按任何相关卡片类型分组(例如组织、平台)
- 按子类型筛选(创意、项目群、项目、史诗)
- 按计划名称搜索
这些筛选条件保存在 URL 中,因此刷新页面会保留当前视图。
打印与导出¶
投资组合提供与报表相同的标题栏操作:
- 打印 / 另存为 PDF — 打印机图标会按屏幕上的样子打印投资组合。标签栏、筛选工具栏和悬停弹出框会被隐藏,当前的分组、子类型和搜索条件会打印为一行紧凑的参数摘要,时间轴网格不再被裁剪,因此所有列都能完整地放进页面,而不会在滚动边缘被截断。
- 导出为 PowerPoint (.pptx) — 位于 ⋮ 菜单中。第一张幻灯片包含标题、生成时间戳和当前筛选条件,并以演示质量呈现投资组合;较长的投资组合会延续到后续幻灯片,且只在计划之间分页 — 绝不会从某一行、分组标题或合计行中间截断。
- 导出为 Excel (.xlsx) — 同样位于 ⋮ 菜单中。每个计划一行,包含其分组、子类型、项目经理、开始与结束日期、三项健康度评级、资本支出/运营支出的计划值与实际值,以及最新状态报告的日期。
计划详情视图¶
点击任何计划以打开其包含七个选项卡的详情页面:

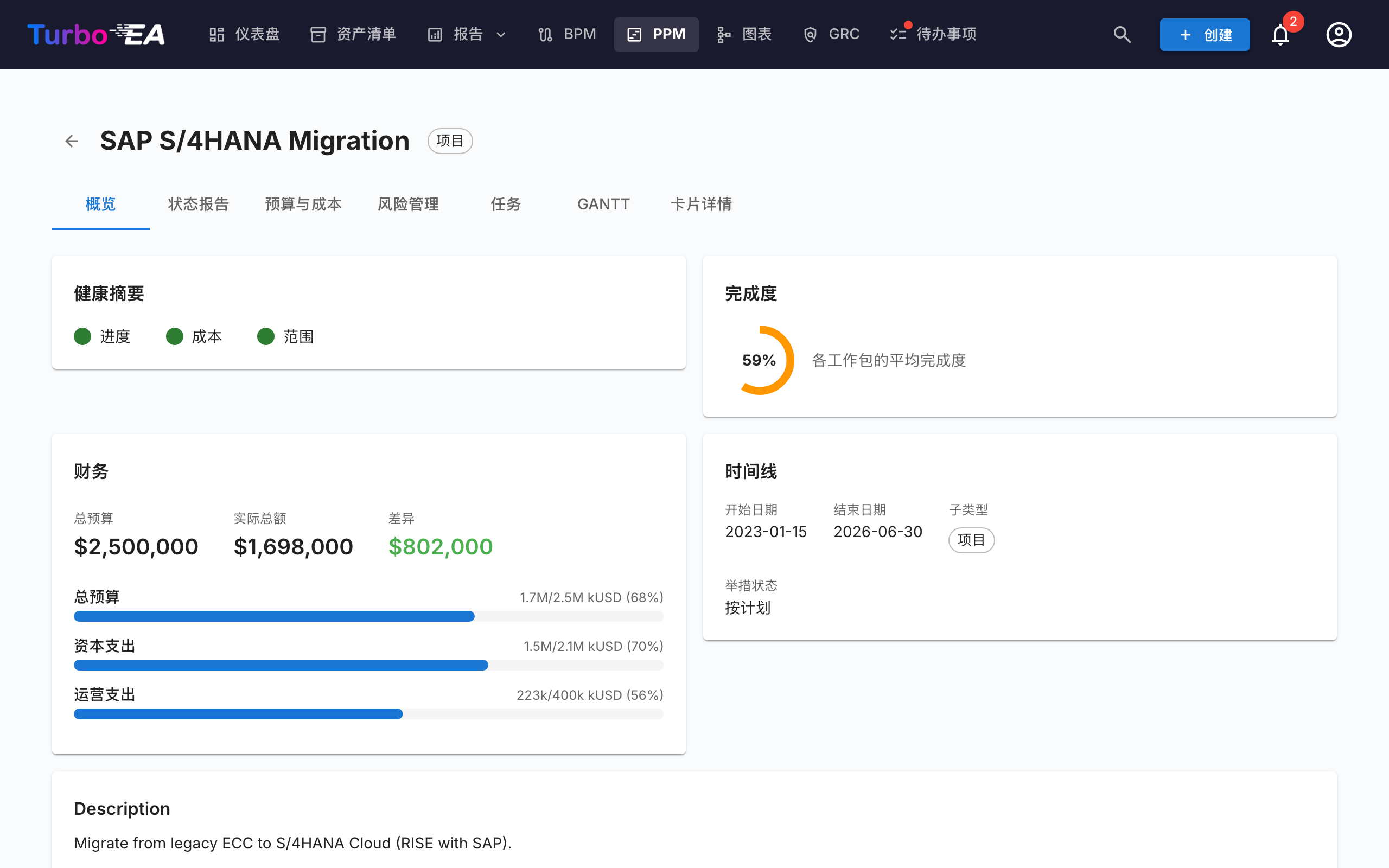

概览选项卡¶

概览显示计划的健康和财务摘要:
- 健康摘要 — 来自最新状态报告的进度、成本和范围指标
- 预算 vs. 实际 — 组合 KPI 卡片,显示总预算和实际支出及差异
- 最近活动 — 最新状态报告摘要

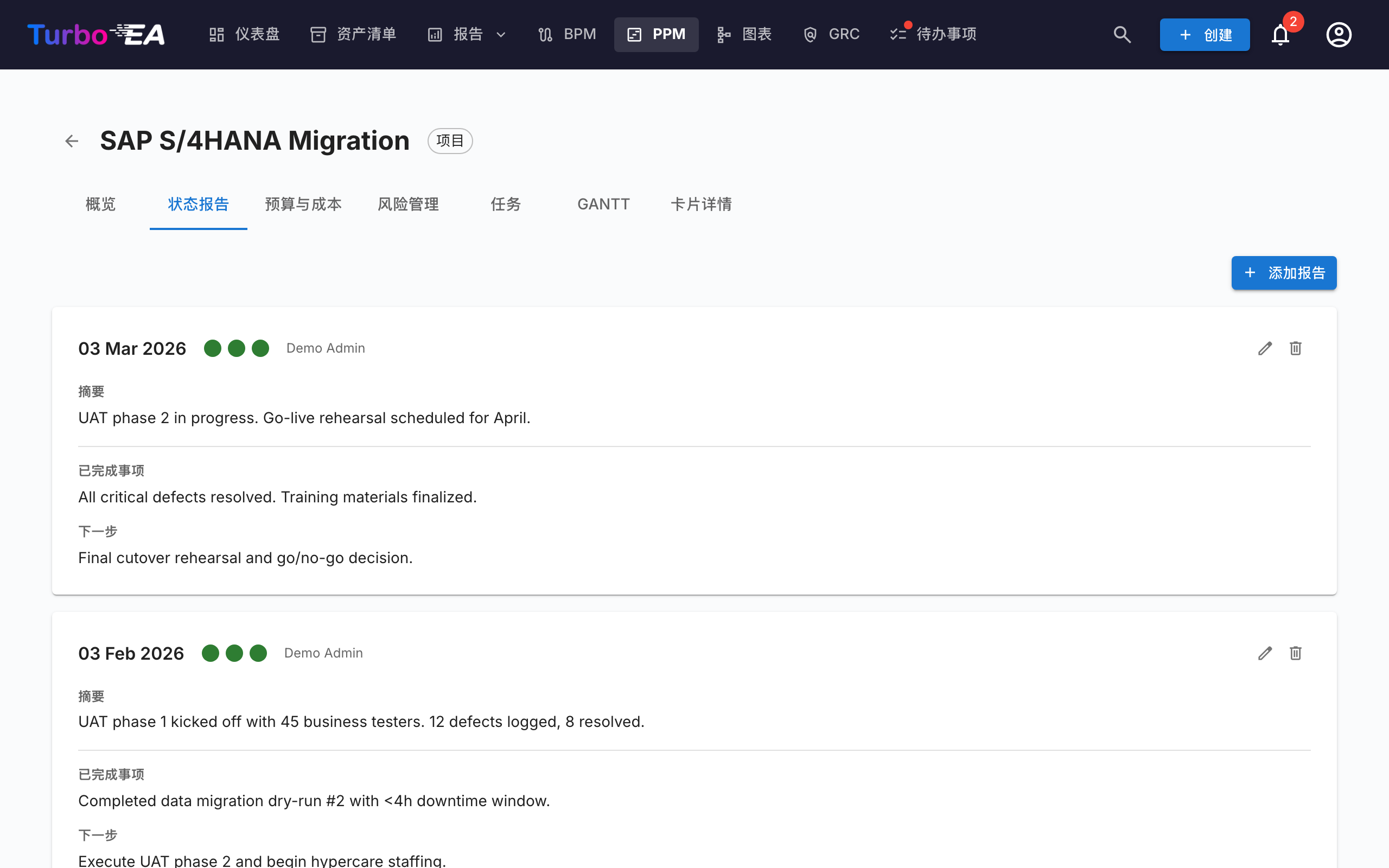

状态报告选项卡¶

月度状态报告跟踪项目健康随时间的变化。每份报告包括:
| 字段 | 描述 |
|---|---|
| 报告日期 | 报告期间的日期 |
| 进度健康 | 正常、有风险或偏离 |
| 成本健康 | 正常、有风险或偏离 |
| 范围健康 | 正常、有风险或偏离 |
| 摘要 | 当前状态的执行摘要 |
| 成就 | 本期取得的成果 |
| 下一步 | 下一期计划的活动 |

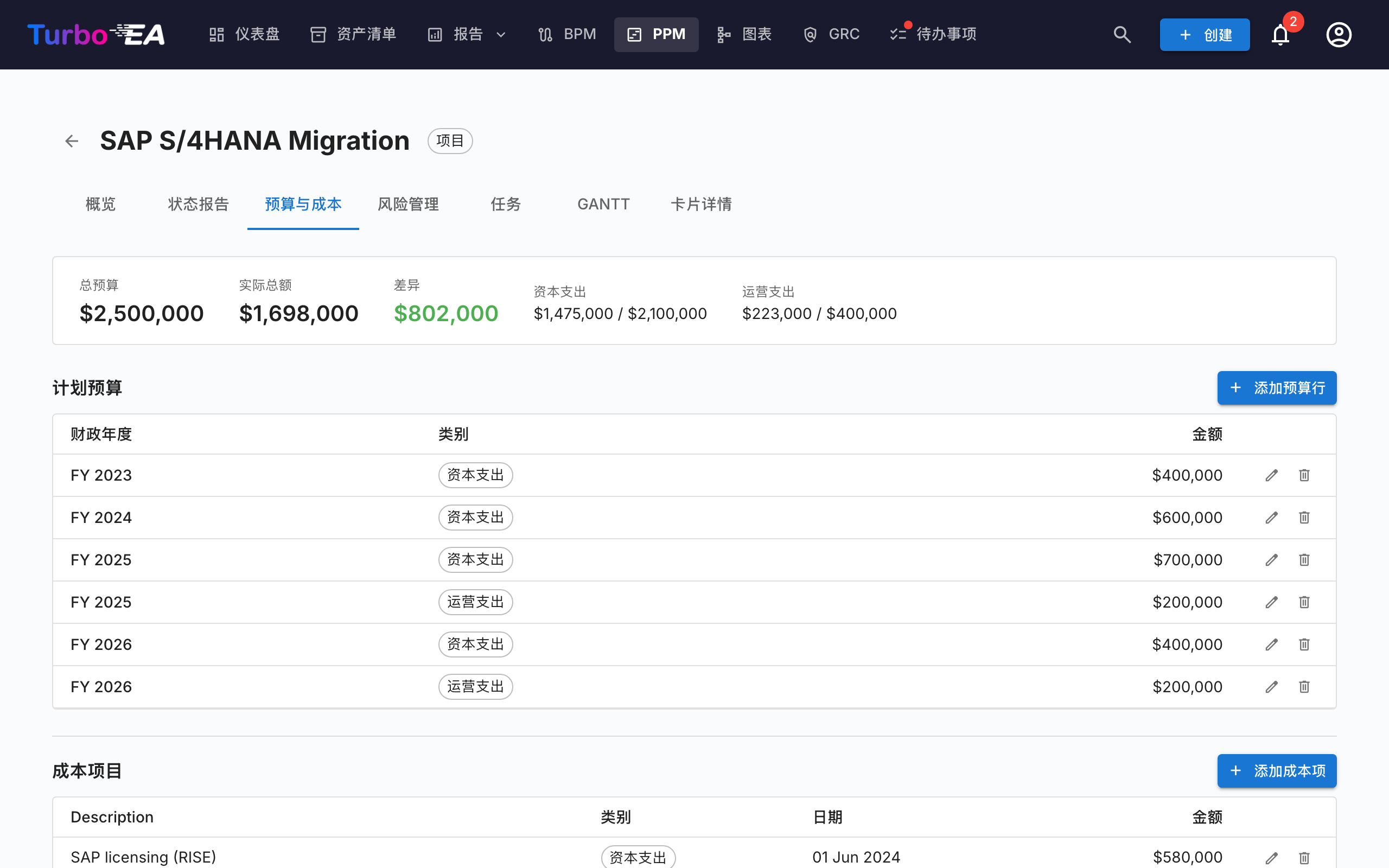

预算与成本选项卡¶

通过两种类型的行项目跟踪财务数据:
- 预算行 — 按财年和类别(资本支出 / 运营支出)的计划预算。预算行根据在设置中配置的财年起始月份进行分组。例如,如果财年从四月开始,2026 年六月的预算行属于 2026–2027 财年
- 成本行 — 带有日期、描述和类别的实际支出
预算和成本总额自动汇总到计划卡片的 costBudget 和 costActual 属性中。
支出趋势¶
在预算和成本表格上方,三张图表展示支出如何按月累计:
- 按类别累计支出 — 所选财年的累计资本支出与运营支出,并以水平虚线标示该财年的资本支出与运营支出预算
- 累计总支出 — 同一财年内两类支出合并后的累计值,并对照总预算虚线
- 项目至今 — 项目所有月份的累计资本支出与运营支出,并对照所有财年的总预算
财年选择器适用于前两张图表,可选择当前财年、任何存在数据的其他财年,以及所有财年。您选择的财年以及展开或折叠状态会在多次访问之间保留。
阅读图表时需注意两点:
- 曲线在当前月份结束,而不会平直延伸到财年末,以免将进行中的财年误读为支出已经停止
- 未填日期的成本条目无法定位到时间轴上,因此被排除在外。图表下方的说明会给出被排除的条目数量,便于将图表合计与摘要栏对账

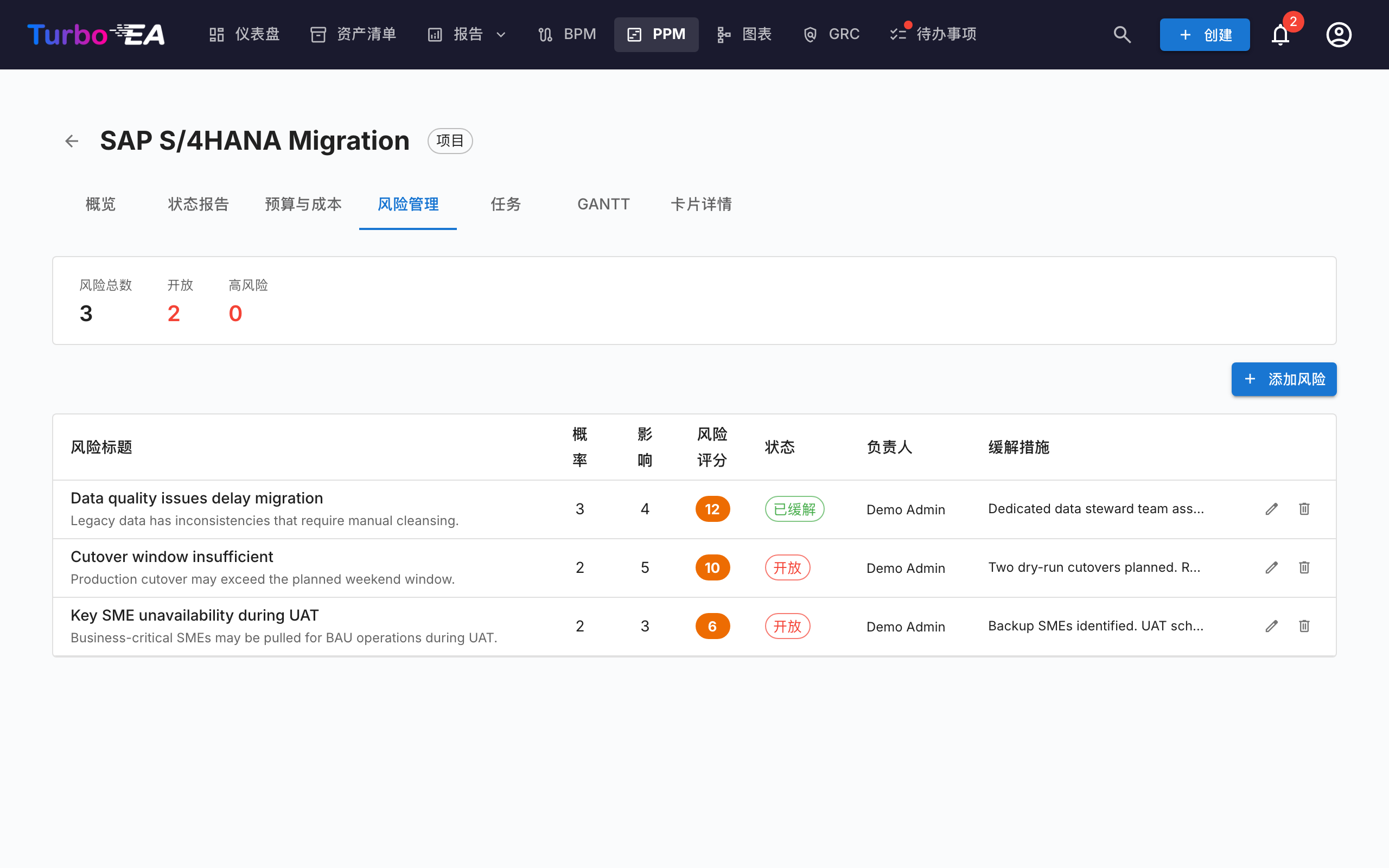

风险管理选项卡¶

风险登记册跟踪项目风险:
| 字段 | 描述 |
|---|---|
| 标题 | 风险的简要描述 |
| 概率 | 可能性评分(1-5) |
| 影响 | 影响评分(1-5) |
| 风险评分 | 自动计算为概率 x 影响 |
| 状态 | 开放、缓解中、已缓解、已关闭或已接受 |
| 缓解措施 | 计划的缓解行动 |
| 负责人 | 负责管理风险的用户 |

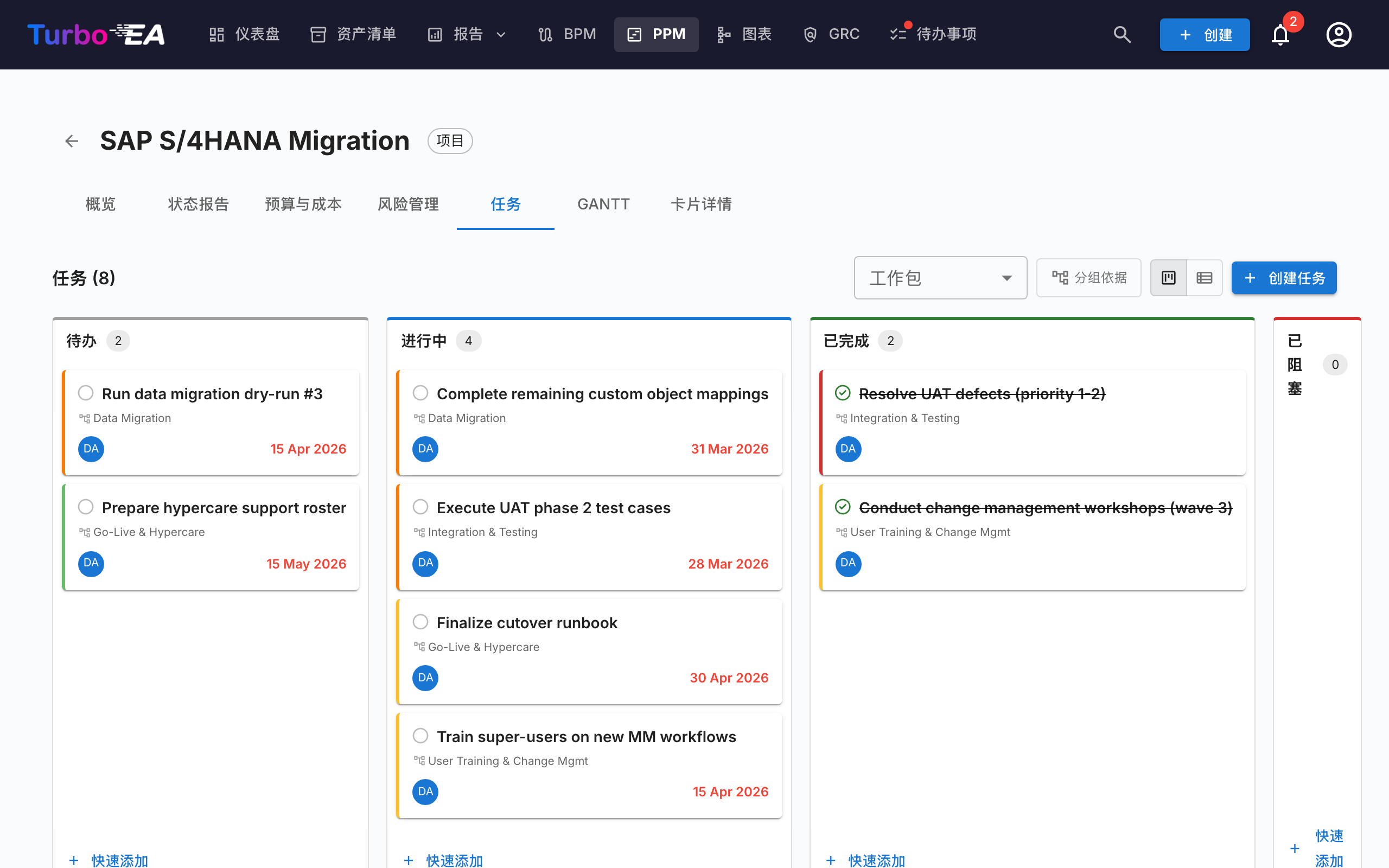

任务选项卡¶

任务管理器支持看板和列表视图,有四个状态列:
- 待办 — 尚未开始的任务
- 进行中 — 当前正在进行的任务
- 已完成 — 已完成的任务
- 已阻塞 — 无法继续的任务
任务可以按工作分解结构 (WBS) 项目进行筛选和分组。
显示筛选条件(视图模式、WBS 筛选、分组切换)在页面刷新之间保持在 URL 中。

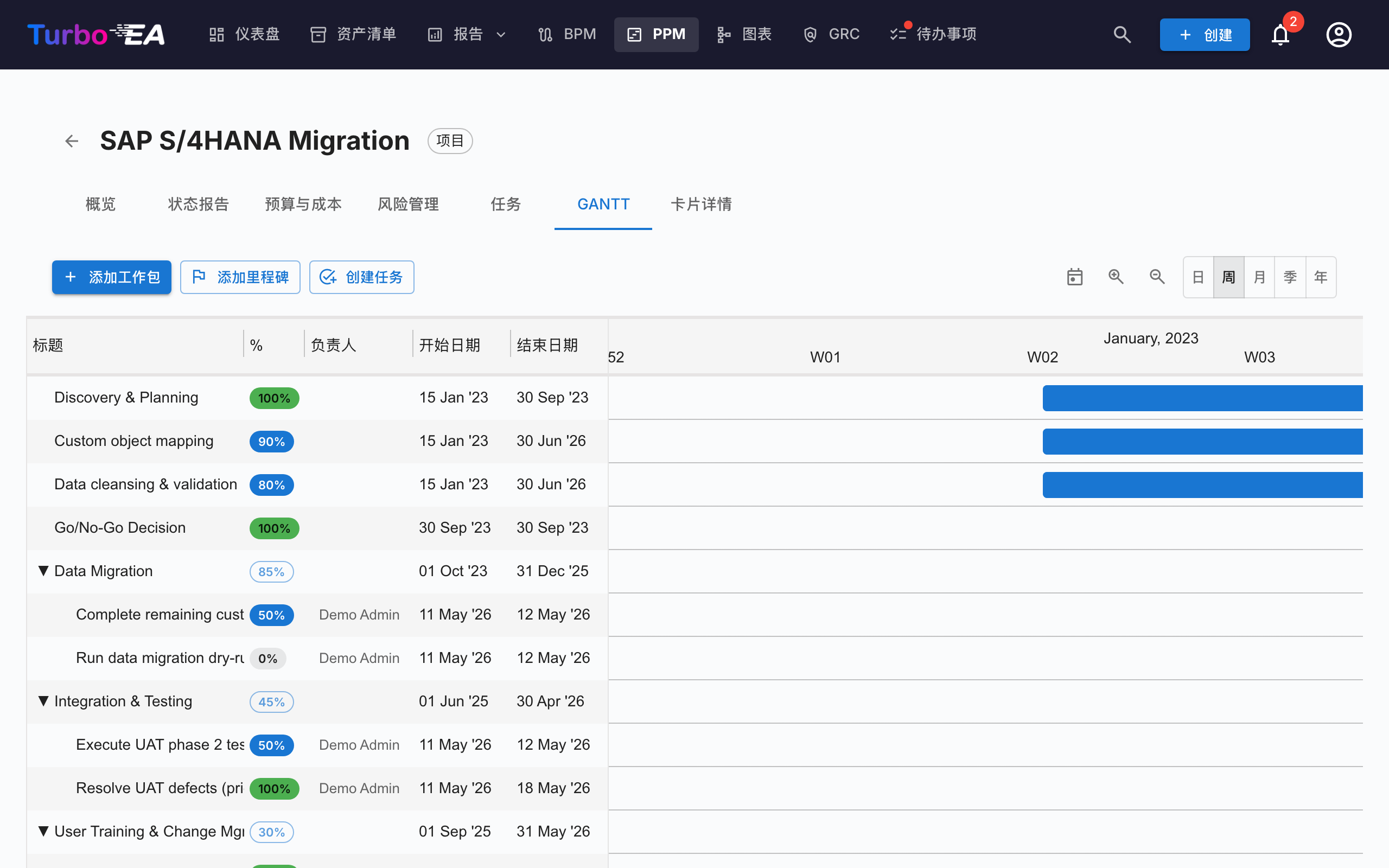

甘特图选项卡¶

甘特图可视化项目时间表:
- 工作包 (WBS) — 带有开始/结束日期的分层工作分解结构项目
- 任务 — 与工作包关联的单个任务条
- 里程碑 — 以菱形指示器标记的关键日期
- 进度条 — 可视化的完成百分比。点击任务或叶级工作包的百分比标签可打开滑块,该滑块吸附到 0%、50% 或 100% — 对应三种任务状态(待办、进行中、已完成)。包含子项的父工作包显示只读标签,其值由子树自动汇总计算。
- 季度标记 — 用于定向的时间线网格
与甘特图交互:
- 比例尺选择器 — 在「日」、「周」、「月」、「季度」、「年」之间切换;选择会保存在浏览器中
- +/− 缩放按钮 — 沿同样的五个比例尺逐级缩放
- 每个甘特条两端的圆点 — 从一个条形的右侧圆点拖到另一个条形的左侧圆点,即可创建一条「完成—开始」依赖关系。可在工作包与任务之间任意组合。系统会自动拒绝形成循环。双击一条箭头即可删除。
卡片详情选项卡¶
最后一个选项卡显示完整的卡片详情视图,包括所有标准部分。
工作分解结构 (WBS)¶
WBS 提供项目范围的分层分解:
- 工作包 — 带有开始/结束日期和完成跟踪的任务逻辑分组
- 里程碑 — 重要事件或完成点
- 层级结构 — WBS 项目之间的父子关系
- 自动完成 — 完成百分比从子任务的已完成/总计比率自动计算,然后通过 WBS 层次结构递归向上汇总到父级项目。顶层完成率代表倡议的整体进度
卡片详情集成¶
当 PPM 启用时,计划卡片在卡片详情视图中会显示一个 PPM 标签页作为最后一个标签页。点击此标签页将直接导航到 PPM 计划详情视图(概览标签页)。这为从任何计划卡片快速访问其完整的 PPM 项目页面提供了便捷入口。
反过来,PPM 计划详情视图中的卡片详情标签页显示标准卡片详情部分,但不包含 PPM 标签页,以避免循环导航。
权限¶
| 权限 | 描述 |
|---|---|
ppm.view |
查看 PPM 仪表盘、甘特图和计划报告,并可读取计划卡片。默认授予所有角色 |
ppm.manage |
创建和管理状态报告、任务、成本、风险和 WBS 项目。授予管理员、BPM 管理员和成员角色 |
reports.ppm_dashboard |
查看 PPM 组合仪表盘。默认授予所有角色 |
