跳转至

GRC

GRC 模块将治理(Governance)、风险(Risk)与合规(Compliance)整合到 /grc 下的统一工作区。它把原本散布于 EA 交付与 TurboLens 之间的工作合并起来,让架构师、风险责任人与合规审查者可以在共同的基础上协作。

Note

GRC 模块可以由管理员在设置中启用或禁用。禁用后,GRC 导航和功能将被隐藏。

GRC 共有三个标签页:

任意标签页都可以通过 /grc?tab=governance、/grc?tab=risk 或 /grc?tab=compliance 直接深链。

GRC — 治理标签页

治理

治理标签页分为两个子标签页,可通过 /grc?tab=governance&sub=principles(默认)和 /grc?tab=governance&sub=decisions 进行深链接:

原则

元模型中已发布 EA 原则的只读浏览器(声明、依据、影响)。请在「管理 → 元模型 → 原则」中编辑目录。

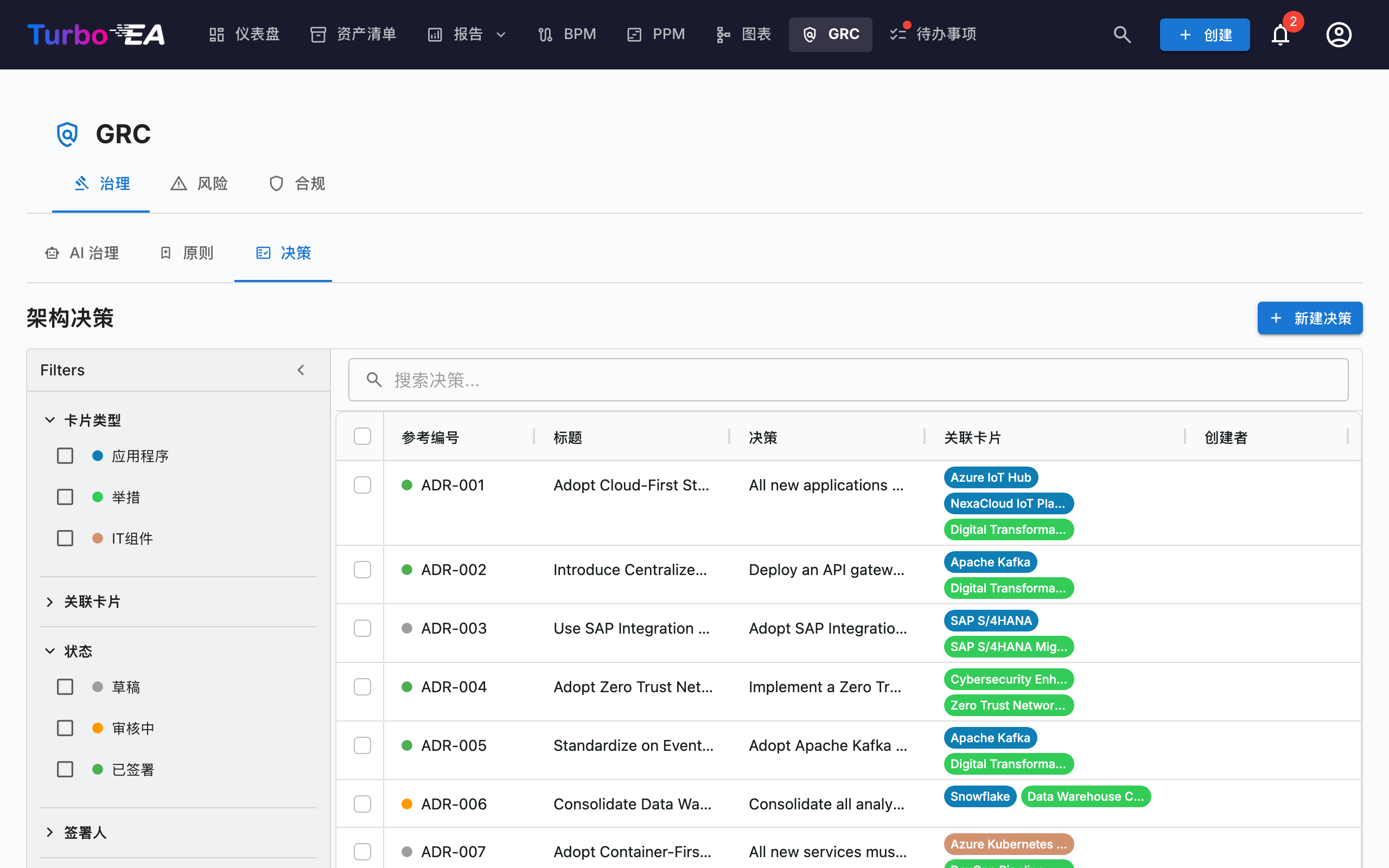

决策

GRC — 决策子标签页

决策子标签页是架构决策记录(ADR)的主登记册——景观中的每一条 ADR,无论它链接到哪个举措。它取代了 GRC 模块上线时被取消的旧版 EA 交付「决策」标签页。

ADR 记录重要的架构决策及其背景、后果与所考虑的备选方案。由 TurboLens Architect 向导生成的决策以草稿形式落入此处,供审查者签发。

登记册首先回答一个问题:今天哪些决策生效? 每项已签署的决策都有一个效力状态,由 Turbo EA 根据其日期、修订版以及作用于它的其他决策推算得出;除非您要求显示早期修订版,否则表格只列出每项决策的当前修订版。

还可以通过搜索框旁的分组方式按钮将表格按状态或按效力状态分组:每个状态或效力状态各自折叠在对应标题下(按状态分组时,每种审核结果各自成组),分组标题上的复选框可选中整组以便批量导出。

状态与效力状态

一项决策有两个彼此独立的状态:

  • 状态是签署工作流,也是您要操作的对象:草稿 → 审核中(已请求签名)→ 已签署。在 Turbo EA 之外做出并登记为已决定的决策显示已登记,而不是已签署。
  • 效力状态表示已签署或已登记的决策在今天的状况。它由系统推算——从不手动设置——草稿或审核中的决策没有效力状态(尚未签署)。

草稿还可以带有审核结果,说明其最近一次审核在未签署的情况下如何结束。它会在状态标签上取代草稿显示,决策上的横幅会说明由谁、何时、为何如此(Ada Lovelace 于 2026 年 11 月 27 日拒绝:……):

结果 含义
已请求修改 签署人将决策退回重新修改。它是可编辑的草稿;再次请求签名时该标记会清除
已拒绝 签署人拒绝了该决策。决策已关闭
已撤回 作者一方撤回了该决策。决策已关闭

已关闭的决策会保留在记录中,但与审核中的决策一样被锁定:只有其关联卡片和图表仍可更改,其作者不能将其提交审核、登记、恢复或删除(删除需要 adr.delete 权限)。要再次处理它,请点击重新打开,它会变回普通草稿。在开启显示已关闭之前,登记册会隐藏已关闭的决策。在 2.221.0 版之前(当时拒绝仍会将决策退回草稿)最近一次审核被拒绝的草稿,显示为已请求修改。

该生命周期是固定的:三种状态、六种效力状态和三种审核结果在每个工作区中都相同,管理员或扩展都无法对其进行配置。

效力状态 含义
待生效 已签署,但尚未到达其生效日期
生效中 已签署且已生效
生效中(已修正) 生效中,且有另一项已签署的决策修正了它;该修正尚未并入整合修订版
已被取代 同一决策的更新修订版,或取代它的决策,已经生效
已撤销 撤销它的已签署决策已经生效
已过期 已过了其有效期至日期(该日当天仍然有效)

决策页面会用横幅说明原因——此决策已被 … 取代、此决策将于 … 生效、修订版 3 将于 … 生效——并附有指向相关决策的链接。

表格列

ADR 网格沿用清单网格的布局:

列 描述
参考编号 自动生成的参考编号(ADR-001、ADR-002…),带状态圆点;第一版之后的修订版会附加其编号(ADR-012 · 修订版 2)
状态 彩色标签——草稿、审核中、已签署或已登记;若草稿带有审核结果,则显示该结果(已请求修改、已拒绝、已撤回)
效力状态 已签署决策在今天的状况——参见状态与效力状态;签署前为空
标题 ADR 标题
决策 决策内容的纯文本摘录
关联卡片 与每张关联卡片的类型颜色匹配的彩色胶囊
创建者 ADR 的作者
创建日期 创建日期
修改日期 最后修改日期
签署日期 签署日期
签署人 每位已签署的签署人显示一个胶囊
决定日期 / 生效日期 / 有效期至 决策的日期
决策者 做出该决策的人员

每一列都有表头筛选器——文本列使用文本筛选,日期列使用日期筛选——且各自带有重置按钮。只要有任意列筛选器处于激活状态,网格工具栏中就会出现清除列筛选按钮,可一键清除全部筛选。列宽、列顺序、排序和激活的筛选器会按浏览器记忆。

筛选侧边栏

左侧持久的侧边栏包含两个选项卡:

  • 筛选 —— 针对 ADR 列表的分面筛选:
    • 生效中 —— 单击一次即只显示今天生效的决策(生效中和生效中(已修正));再次单击即可清除
    • 显示早期修订版 —— 默认关闭,因此每项决策只出现一次,即其当前修订版(以及正在起草的修订版)。开启后也会列出早期修订版;导出按钮遵循同一开关
    • 显示已关闭 —— 默认关闭,因此已拒绝和已撤回的决策不会干扰视线。开启后也会列出它们
    • 卡片类型 —— 带有彩色圆点的复选框,可按关联卡片类型筛选
    • 关联卡片 —— 按特定关联卡片筛选
    • 状态 —— 草稿 / 审核中 / 已签署(已登记的决策视为已签署)
    • 效力状态 —— 待生效 / 生效中 / 生效中(已修正) / 已被取代 / 已撤销 / 已过期 / 尚未签署
    • 结果 —— 已请求修改 / 已拒绝 / 已撤回 / 无结果。选择已拒绝或已撤回时,即使显示已关闭处于关闭状态,也会列出这些决策
    • 签署人 —— 按签署人筛选
    • 创建日期 / 修改日期 / 签署日期 / 决定日期 —— 起止日期范围(决定日期匹配已签署或已登记决策的决定日期)
  • 列 —— 选择显示哪些网格列。参考编号和标题始终显示;重置可恢复默认列集。您的选择会按浏览器记忆。

使用快速筛选搜索栏进行全文搜索。右键单击任意行可打开包含编辑、预览、复制、删除操作的右键菜单,对已关闭的决策,拥有 adr.manage 的用户还可使用重新打开。删除适用于草稿;对已关闭的决策,仅限拥有 adr.delete 的用户。

导出和导入决策

导出(位于+ 新建决策旁边)会将筛选侧边栏当前显示的决策下载为 .xlsx 文件,每个决策修订版一行。各列依次为:reference_number、title、status、revision_number、四个部分(context、decision、consequences、alternatives_considered)的纯文本、cards 和 related_decisions(以分号分隔)、author、signatories、signed_at、created_at、updated_at,然后是登记册自身的信息——standing(以键表示,例如 in_force)、decided_on、effective_from、valid_until、decision_makers、participants,以及以编号表示的类型化关联 replaces、amends、revokes 和 consolidates。粗体或链接等格式不会带入电子表格;章节中表格的每一行写成一行,单元格之间以 | 分隔。若要分享保留完整格式的决策,请在表格中选择行,并使用表格自带的导出按钮,它会生成 Word 文档。

导入可从 .xlsx 文件批量创建决策。点击下载模板获取起始工作簿,每行填写一个决策,然后上传:

  • 每一行都会成为一个新的草稿决策,并使用下一个 ADR-NNN 编号。状态和签署信息永远不会被导入——决策通过签署工作流进行签署——如果某行的 status 不是草稿(draft),预览会给出警告。
  • reference_number 已属于某个决策的行会被跳过:导入不会更改现有决策,因此重新导入导出的文件不会产生任何更改。
  • title 为必填。在四个部分列中,空行表示新段落,以 - 开头的行成为项目符号列表,以 1. 开头的行成为编号列表。
  • cards 在您可见的卡片中按完整名称关联卡片;找不到的卡片,或名称被多张卡片共用的卡片,会被跳过并给出警告,决策仍会导入。
  • related_decisions 列出编号,可以是现有决策的编号,也可以是同一文件中其他行(包括靠后的行)的编号;每个编号都会成为一个关联链接。具有多个修订版的编号会关联到其当前修订版。
  • 其他所有列——包括效力状态、日期、人员和类型化关联——都会被忽略:导入只创建草稿,绝不会创建已签署或已登记的决策。
  • 导出文件中每个修订版占一行,因此一个文件可能包含同一编号的多行(一个起草中的修订版,或在开启显示早期修订版时的早期修订版)。在导出来源的实例上,这些行全部被跳过;在其他实例上,只导入 revision_number 最大的那一行(编号相同或缺失时取最后一行),其余每行都会被跳过,并给出警告已跳过 ADR-012 的早期修订版。指向该编号的 related_decisions 条目会关联到被导入的那一行。

预览会显示将创建、跳过和失败的行数,并按行列出每个错误和警告;在您确认之前不会写入任何内容。导入需要 adr.manage 权限。

创建 ADR

ADR 可以从三个位置创建——三者都打开同一个编辑器,并写入同一个登记册:

  1. GRC → 治理 → 决策:点击 + 新建 ADR,填写标题并可选地关联卡片(包括举措)。
  2. EA 交付工作区:选中一项举措,然后点击页面顶部的 + 新工件 ▾(或架构决策分组中的 + 添加 按钮),选择新建架构决策——该举措会被预先关联。
  3. 卡片 → 资源标签页:点击创建 ADR——当前卡片会被预先关联。

在所有情况下,您都可以在创建过程中搜索并关联额外的卡片。举措通过与其他卡片相同的卡片关联机制进行关联,因此一条 ADR 可以引用多个举措。编辑器打开后包含背景、决策、后果与所考虑的备选方案章节。

ADR 编辑器

编辑器提供:

  • 每个章节的富文本编辑(背景、决策、后果、所考虑的备选方案):粗体、斜体、下划线、删除线、行内代码、标题和副标题、无序列表和有序列表、引用、用于命令或配置片段的代码块(单独成行,使用等宽字体)以及分隔线
  • 链接——将选中的文本链接到网页或电子邮件地址(参见正文中的链接)
  • 表格——在章节中插入和编辑表格(参见表格)
  • 提及——在章节中输入 @ 即可提及卡片或其他决策(参见提及)
  • 图片——在章节中插入截图或图表(参见图片)
  • 讨论——文档旁的面板,包含其讨论(参见讨论)
  • 历史——页面顶部的按钮,用于打开决策的时间线及其已保存的版本(参见历史)
  • 卡片关联——将 ADR 关联到相关卡片(应用、IT 组件、举措…)。举措通过标准的卡片关联功能进行关联,而不是专用字段,因此一条 ADR 可以引用多项举措
  • 日期——决定日期、生效日期以及可选的有效期至(参见日期)
  • 人员——决策者和参与者(参见人员)
  • 此决策…——指向其他决策的类型化关联(参见决策之间的关联)
  • 变更摘要——仅用于修订版:此修订版更改了什么以及原因
  • 文件——附加到决策的文档(参见文件)
  • 图表——附加到决策的、来自图表模块的图表(参见图表)

四个章节中的每一个都可以包含图片——截图、导出的图表、白板照片。在章节工具栏中点击插入图片并选择文件,从剪贴板粘贴图片,或将图片文件拖到章节上。图片在插入时即会上传,并单独占一行显示。

  • 调整大小。 拖动图片的角即可调整其大小,比例保持不变。
  • 对齐。 选中图片,然后在工具栏中点击左对齐、居中或右对齐。
  • 格式。 PNG、JPEG、GIF 和 WebP,每张最大 5 MB。更大的图片会被拒绝,而不会被缩小。不接受 SVG。
  • 显示位置。 图片会显示在预览、PDF / 打印副本和 Word 导出中。在历史中,版本会显示其图片,更改会将添加或删除的图片标记为 [图片]。修订版、副本和恢复的版本会保留其来源文本中的图片。
  • 仅限在此上传的图片。 决策只保留上传到决策的图片。链接到其他网站的图片,或从 SoAW 复制过来的图片,会在保存决策时被移除。
  • 讨论中的评论不支持图片。
  • 文件上传关闭时。 当管理员关闭文件上传后,插入图片按钮以及粘贴和拖放图片功能都会消失。文本中已有的图片仍然可见。

选中一些文字,然后点击章节工具栏中的链接,或按 Ctrl+K(Mac 上为 Cmd+K),即可为其添加链接。输入地址并点击应用。如果未选中任何内容,对话框还会要求填写显示文本;留空时直接显示地址本身。在正文中输入或粘贴的网址或电子邮件地址会自动变成链接。

  • 哪些可以成为链接。 网址(http://、https://)和电子邮件地址(mailto:)。没有协议的地址会被补全:example.com 变为 https://example.com,[email protected] 变为电子邮件链接。其他任何内容——其他协议,或 Turbo EA 内部的地址(如 /cards/…)——都会被拒绝,并提示请输入网址(https://…)或电子邮件地址。
  • 编辑或移除链接。 将光标置于链接中,再次点击链接或按 Ctrl/Cmd+K:对话框打开时已填好地址,并另外提供移除链接和在新标签页中打开。
  • 打开链接。 编辑时,点击链接会将光标置于其中,以便像其他文本一样编辑;Ctrl+点击(Mac 上为 Cmd+点击)会在新标签页中打开它。在预览、历史以及已锁定或已签署的决策中,点击即可在新标签页中打开。
  • Ctrl/Cmd+K。 在正在编辑的章节中,该快捷键会打开链接对话框,而不是全局搜索;在其他任何地方,它仍然打开搜索。
  • 评论。 讨论中的评论同样可以添加链接。
  • 显示位置。 链接在预览、PDF / 打印副本和 Word 导出中仍可点击。在历史中,更改会将链接地址的变化报告为一项更改。

表格

四个章节中的每一个都可以包含表格。点击章节工具栏中的表格并选择插入表格:将插入一个三行三列的表格,其第一行为标题行。单元格中的文本与章节其余部分相同:格式、链接、提及和图片都可以在其中使用。

有三种方式可以使用表格的操作,每种方式都作用于光标所在的单元格或您选中的单元格:

  • 工具栏的「表格」菜单——光标位于表格中时,表格会列出下面的所有操作。
  • 在单元格中右键单击——同样的操作会在指针处打开。
  • 表格周围的手柄——行旁边或列上方的手柄会打开该行或该列的操作,+ 则插入一行或一列(参见下文的手柄)。

操作如下:

  • 选择行和选择列选中光标所在的整行或整列,或每个选中单元格所在的整行或整列。
  • 在上方添加行、在下方添加行、在前面添加列和在后面添加列。在标题行中无法使用在上方添加行:新行总是添加在标题行下方。
  • 上移行、下移行、向前移动列和向后移动列将行或列移动一个位置并保持其选中状态。在表格边缘、跨越标题行、选中多于一行或一列时,以及在合并单元格跨越多行(对行而言)或多列(对列而言)的表格中,无法移动。
  • 删除行和删除列删除所选内容中的每一行或每一列,并显示数量(删除 2 行)。表格至少保留一行和一列:选中所有行时无法使用删除行,选中所有列时无法使用删除列。
  • 标题行开启或关闭第一行的标题格式。
  • 合并单元格将您拖动选中的单元格合并,拆分单元格将合并的单元格重新拆分。
  • 删除表格。

前和后遵循阅读方向:在从右向左书写的语言中,前面的列是右侧的列。

手柄。 编辑时,表格周围有一条窄边距,用于放置手柄。手柄会为指针下方的单元格显示,在您编辑该章节时,也会为光标所在的单元格显示:

  • 行旁边的行手柄和列上方的列手柄。单击会选中该行或该列并打开其操作:行的操作为在上方添加行、在下方添加行、上移行、下移行、删除行,第一行还有标题行;列的操作为在前面添加列、在后面添加列、向前移动列、向后移动列和删除列。右键单击手柄效果相同。对于合并单元格,手柄代表该单元格跨越的每一行或每一列,其菜单会注明这一点(删除 2 行)。
  • 行下边框上的 + 在其下方插入一行,列末端边框上的 + 在其后插入一列。最后一行和最后一列改为使用横条。
  • 最后一行下方的横条在末尾添加一行,最后一列之后的横条在末尾添加一列。

以这种方式添加的行或列会将光标置于其第一个单元格中,一次撤销即可将其删除。在触摸屏上,手柄更大,并为您点按的单元格显示。

右键菜单。 在单元格中右键单击会在指针处打开表格的操作。如果单击位置在您选中的单元格内,选择会保留,因此操作作用于所有选中的单元格;在其他位置,光标会先移到所单击的单元格中。

  • Shift+右键单击会改为打开浏览器自身的菜单,以使用其拼写建议或粘贴。
  • 右键单击单元格中的链接或图片同样会打开浏览器的菜单,以便打开或复制它。
  • 在触摸屏上,长按照常选择文本;请在触摸屏上使用手柄。
  • 使用键盘时,Shift+F10 或菜单键会在光标所在的单元格上打开同一菜单。

键盘。 Tab 移到下一个单元格,Shift+Tab 移到上一个;在最后一个单元格中按 Tab 会添加一行。工具栏的表格菜单可通过键盘使用所有操作;手柄供指针和触摸使用,不在 Tab 顺序中。

宽度与宽表格。 拖动两列之间的边框可调整列宽。比章节更宽的表格可以横向滚动;此时行手柄会随第一列滚出视野,而右键菜单和工具栏的表格菜单仍可使用所有操作。

已锁定或已签署的决策显示表格时不带手柄,在其中右键单击会打开浏览器的菜单。

  • 显示位置。 表格会显示在预览和历史中,其中更改将表格的每一行读作一行,单元格之间以 | 分隔。在 PDF / 打印副本中,表格保持各列的比例并适应页面宽度。Word 导出会写入真正的 Word 表格,保留合并的单元格和列宽,并在每页顶部重复标题行。
  • 评论。 讨论中的评论不支持表格:粘贴到评论中的表格会变成其单元格的文本。

日期

  • 决定日期——做出决策的日期。不能是将来的日期。
  • 生效日期——决策开始生效的日期。在此之前,已签署的决策处于待生效状态。
  • 有效期至——可选,用于有时限的决策,例如豁免。该日期的次日起,决策即为已过期。它不能早于生效日期,也不能在决策提交审核时就已经过去。

如果留空,决定日期和生效日期取最后一个签名的日期。续期已过期的决策需要新建修订版或新决策,并像其他决策一样签署。

人员

决策者是做出该决策的人;参与者是参与该决策的人。选择一位 Turbo EA 用户,或者为没有账户的人输入姓名并按 Enter。两者都与签署人分开记录,签署人负责在 Turbo EA 中批准该记录。请求签名时,对话框中的添加决策者会一键将所有属于 Turbo EA 用户的决策者添加为签署人。

决策的此决策…部分将其与其他决策关联起来。选择关联类型和决策,并可选择为部分情况添加备注——例如仅第 3 节:

关联 在另一项决策上显示为 此决策签署并生效后的效果
取代 被以下决策取代 另一项决策变为已被取代
修正 被以下决策修正 另一项决策变为生效中(已修正)
撤销 被以下决策撤销 另一项决策变为已撤销
关联 被以下决策关联 无——仅为交叉引用

关联会显示在两项决策上,并指向决策的当前修订版。关联作用于整个决策(包括其所有修订版),并且只有在携带关联的决策签署并生效后才起作用:撤销另一项决策的草稿在签署前不会产生任何变化,而生效日期较晚的决策则在该日期起作用(另一项决策会显示此决策将于 … 被 … 撤销)。决策不能关联到它自己的修订版,并且在提交审核或登记之前,它关联的每项决策都必须已签署。

以上是决策之间的关联;关于章节正文中指向网页的链接,请参见正文中的链接。

撤销或取代决策

已签署的决策从不手动停用:它会被另一项已签署的决策撤销或取代,这样登记册就能保留由谁、在何时做出了决定。打开已签署的决策并使用修订菜单:

  • 修订此决策——同一决策的新修订版,沿用相同编号(参见修订)。
  • 以新决策取代——一份标题为取代:…的新草稿,已带有一个取代关联和相同的关联卡片。
  • 撤销——一份标题为撤销 ADR-012 — …的新草稿,已带有一个撤销关联和相同的关联卡片。

完成新草稿,并像其他决策一样走签署流程。在早期修订版(请打开当前修订版)或已被撤销或取代的决策上不提供此菜单。当一项已签署的决策取代、修正或撤销另一项决策时,该决策的作者会收到 ADR 效力状态已变更通知。

修正与整合修订版

被另一项决策修正的决策仍然生效,其页面会列出修正它的决策。为了给读者提供一份当前的完整文本,请在该横幅上点击创建整合修订版:这会为被修正的决策创建一个修订版,并注明修正它的决策(整合以下决策的修正 …)。将修正内容并入正文,在变更摘要中加以说明,然后提交该修订版进行签署。签署并生效后,该决策重新变为生效中,而修正它的决策会显示此决策所做的修正已整合到 …。当修正它的决策被撤销、取代或过期时,该修正也不再计入——但仅仅被修订时不会:其修订版保留该修正,横幅会显示修正决策的当前修订版。

文件

文件部分可将文档附加到决策——例如已签署的会议纪要或支持性分析。文件支持与卡片附件相同的格式,每个最大 20 MB,并且只有在启用文件上传时才能上传(删除始终可行)。文件只能在已保存的草稿上添加和删除:一旦决策提交审核,文件便随之锁定。修订版会沿用其决策的文件。

图表

图表部分位于文件之后,用于将图表模块中的图表附加到决策——例如该决策所涉及的上下文图。点击附加图表,搜索列表并选择一个;图表会立即附加,无需保存。每个已附加的图表都会显示其缩略图和名称,点击即可打开。要取消附加,请点击其移除按钮并确认:图表本身会保留。

  • 始终是当前的图表。 决策链接到图表,而不保存副本:它始终显示图表当前的样子,决策签署后也是如此。删除图表会将其从所有附加了它的决策中移除,包括已签署的决策。
  • 何时可以更改。 决策处于草稿或审核中时,可以附加和取消附加图表。决策签署后,图表即被固定:如需更改,请创建新的修订版。
  • 谁能看到。 查看该部分需要查看图表的权限(diagrams.view);附加和取消附加还需要 adr.manage。没有 diagrams.view 的读者根本看不到图表部分。无法编辑且没有图表的决策也不显示该部分。
  • 显示位置。 预览以只读方式显示图表;PDF / 打印副本和 Word 导出会列出图表名称。修订版和副本会沿用这些图表。图表不属于历史版本的一部分。

签署工作流

ADR 支持正式签署流程:

  1. 以草稿状态创建 ADR。
  2. 点击请求签名并按姓名或电子邮件搜索签署人(或点击添加决策者)。只能从草稿请求签名。
  3. ADR 转为审核中——每位签署人会收到通知与任务。
  4. 签署人审查并点击签署、请求修改或拒绝。
  5. 当所有签署人都签署完成后,ADR 自动转为已签署。

审核中的决策处于锁定状态,因此签署人签署的正是发送给他们的内容:正文、日期、人员、与其他决策的关联、文件和扩展面板均为只读,只有关联卡片和已附加的图表仍可更改。如需编辑,请点击撤回签名,决策将退回草稿。

未签署的待处理签署人有两种选择,每种都附有原因(最多 4,000 个字符),其他所有签署人和作者都会收到通知:

  • 请求修改将决策退回重新修改:它会变回可编辑的草稿,修订号保持不变,并标记为已请求修改。编辑后再次请求签名;此时该标记会清除。在 2.221.0 版之前,这是拒绝的作用。
  • 拒绝会关闭决策:它仍是草稿,标记为已拒绝,并被锁定直到有人重新打开。任何一位签署人都可以拒绝。

在作者一方,拥有 adr.manage 的用户可以附原因撤回已保存的草稿或审核中的决策:待处理的签署请求会被取消,其签署人会收到通知,决策被关闭并标记为已撤回。重新打开会将已拒绝或已撤回的决策恢复为可编辑并可再次提交审核的普通草稿。每一步都会出现在历史时间线上。

已签署的 ADR 会被锁定,无法编辑——如需修改,请创建新的修订版。

登记过去的决策

在 Turbo EA 之外做出的决策——例如在登记册建立之前的董事会会议上——可以在不收集签名的情况下作为已决定的决策录入。先将其写为草稿,至少指定一名决策者,然后点击登记为已决定,并填写决定日期(不能是将来的日期),如有不同,再填写生效日期(默认为决定日期)。

随后该决策会像已签署的决策一样被锁定并获得效力状态,但其状态显示为已登记,页面上会显示由 … 于 … 登记,未在 Turbo EA 中签署。登记需要 adr.record 权限,默认只有 Admin 角色拥有该权限,每次登记都会以 admin.adr.recorded 记录在安全与管理日志中。修订版草稿也可以登记,只要其决定日期不早于上一修订版的决定日期。

修订

打开已签署的 ADR,选择修订 → 修订此决策,以基于已签署版本创建新草稿。修订版保留决策的编号并采用下一个修订号——ADR-012 · 修订版 2——并继承内容、关联卡片、已附加的图表、关联链接、人员、文件以及有效期至日期。它不继承决定日期和生效日期、签署人、变更摘要,也不继承取代 / 修正 / 撤销关联,这些都保留在创建它们的修订版上。每个修订版保留自己的签署轨迹。

  • 同一时间只有一个起草中的修订版。 当某个修订版正在起草时,当前修订版会给出提示,修订菜单会打开该草稿,而不是再新建一个。
  • 当前修订版即为生效的修订版。 一旦某个修订版签署并生效,早期修订版即变为已被取代,并显示链接到当前修订版的横幅。每个修订版上的修订版条带会列出整个修订链并标出当前修订版。
  • 只有当前修订版可以被修订,且决策一旦被撤销或取代便不能再修订。已过期或已被修正的决策仍可修订。
  • 拒绝不算作修订:只有在创建新修订版时,修订号才会变化。
  • 已拒绝或已撤回的修订版仍是起草中的修订版。 它会继续阻止该决策创建新的修订版,修订菜单会指明它(打开正在起草的修订版(ADR-012 · Rev 3,已拒绝))。要重试,请打开它并点击重新打开;或者删除它以开始全新的修订版。
  • 在 2.199.0 版本之前修订的决策保留其签发时的编号,并且仍显示为带有一个修订版条带的单一决策。

预览

点击预览图标查看 ADR 的只读格式化版本——在签署前进行审阅时很有用。预览中也会显示已附加的图表,其中的链接会在新标签页中打开。

在预览中点击 PDF,即可在新标签页中打开可打印副本——包含元数据和日期、四个章节、人员、关联卡片、与其他决策的关联、文件名、图表名称、扩展章节和签名区块(或登记说明行),页脚显示批准人和打印日期。编辑器提供同样的 PDF 按钮以及 Word(在决策签署前可将其下载为 .docx);两者导出的都是编辑器的当前状态,包括未保存的更改。在 Word 文档中,格式和链接在各处都会保留(列表、引用和标题中也是如此),链接可点击,代码保留等宽字体,表格是真正的 Word 表格。

讨论

每项决策都有自己的讨论,因此可以在 Turbo EA 中敲定决策,而不必另开聊天主题。在决策的编辑器或预览中点击讨论按钮即可打开:在宽屏上它以面板形式显示在文档旁,在较窄的屏幕上则以抽屉形式显示。面板标题会显示有多少个未解决的主题。决策的历史不在此面板中:它通过页面顶部的历史按钮打开。

  • 主题与回复。 在面板顶部的输入框中输入内容并点击发表(或按 Ctrl+Enter,Mac 上为 Cmd+Enter)即可发起主题。要将其关联到某个章节,请点击输入框上方的一个章节标签——背景、决策、已考虑的替代方案或后果;再次点击已选标签即可取消关联。没有章节的主题即为常规主题。每个主题都可以回复,回复只有一层;主题会保留发起时的章节,其章节标签显示在主题顶部。
  • 按章节筛选。 一旦有主题关联了章节,讨论顶部就会出现一行标签,列出每个有主题的章节及其数量(决策(2)),当有主题未关联章节时还会显示一个常规标签。点击某个标签只显示其主题;打开多个标签可查看其中任一章节的主题,再次点击某个标签即可关闭它,或点击清除。点击主题自身的章节标签会打开该章节的筛选。无论已解决的主题是否折叠、是否显示早期修订版,筛选都有效,并且只统计列出的主题。离开文档后筛选不会保留,从通知打开的主题始终会显示。
  • 章节上的讨论。 在编辑器和预览中,每个章节的标题旁都会为可以评论的人显示一个小的聊天图标(只能阅读的人仅在有主题的章节上看到它):章节有讨论时显示未解决主题的数量,全部解决后则显示为淡色图标。点击它即可打开按该章节筛选的讨论,当其中没有未解决的主题时,已解决的主题会展开显示,并且该章节已预先选定用于新评论(该图标永远不会被打印或导出)。
  • 解决与重新打开。 主题有定论后点击解决,若仍未定论则点击重新打开。已解决的主题会折叠在显示 N 个已解决的主题之后。
  • 格式。 评论支持粗体、斜体、删除线、行内代码、无序列表和有序列表、引用以及链接(链接按钮或 Ctrl/Cmd+K)。标题、代码块、图片和表格应放在章节中,而不是评论中。
  • 谁可以发表。 阅读讨论遵循谁可以打开该决策(adr.view)。发表、回复、解决和重新打开需要 adr.comment 权限,成员和管理员默认拥有,查看者则没有;管理员可以按角色更改。决策的签署人始终可以对其发表评论,包括在早期已被撤回或拒绝的审核轮次中被要求签署的人。
  • 审核期间与签署之后。 审核锁定针对的是内容,而不是对话:决策处于审核中以及签署之后,讨论仍保持开放。
  • 审核备注。 当签署人拒绝决策时,拒绝原因会开启一个标记为拒绝原因的主题(签署人未填写时显示未提供原因),可以像其他主题一样回复和解决;请求修改则会开启一个标记为已请求修改的主题。撤回的原因保存在决策和历史中,而不在讨论中。签署人在签署时可以添加可选备注;它会以签署备注的形式出现在讨论中。撤回签名时两者都不再丢失,并且都会显示在历史中。
  • 审核前的未解决主题。 当决策仍有未解决的主题时,请求签署、签署、请求修改、拒绝和撤回会给出警告(此文档有 2 个未解决的讨论主题。)。这只是警告:不会阻止任何操作。
  • 通知。 新评论会通知决策的作者、签署人、身为 Turbo EA 用户的决策者和参与者,以及此前发表过评论的人——但绝不通知发表者本人。在评论中输入 @ 可提及同事:对方会收到提及通知。您提及的人如果无法打开该决策,则不会收到通知,面板会告知您(… 未收到通知:他们无法打开此文档。)。通知不包含评论内容,点击通知会打开决策的预览,并在面板中定位到该主题。参见通知。
  • 编辑与删除。 您可以编辑自己的评论;编辑过的评论会标记为(已编辑)。您可以删除自己的评论,任何可以编辑该决策的人(adr.manage)都可以删除任何评论;被删除的评论会在原处缩为一小行,显示其作者、日期和评论已删除。删除主题的第一条评论会关闭该主题:已有的回复会保留,但任何人都不能再回复、解决或重新打开该主题。拒绝原因、修改请求和签署备注不能编辑或删除:前两者应改为将其解决。
  • 早期修订版。 主题属于其发起时所在的修订版。打开显示早期修订版的讨论,即可按修订版分组阅读该决策早期修订版的主题。

提及

撰写决策时,在四个章节中的任意一个输入 @,即可提及一张卡片或另一项决策。输入时会弹出匹配的卡片和决策列表;使用方向键和 Enter(或点击)选择一项,按 Escape 关闭。在评论中,@ 还会提供人员。每个条目都会说明它是什么:卡片显示其类型的颜色和图标、类型、子类型以及它所隶属的卡片(应用程序 · 微服务 · 位于 Finance Suite 下,前提是您有权查看该卡片);决策显示其编号(ADR-012 · Rev 2)、标题和状态;人员显示姓名和电子邮件地址。提及以标签形式显示,带有其所指对象的当前名称——卡片的名称、决策的编号和标题——因此重命名卡片永远不会改变正文。点击卡片或决策标签即可打开它。

  • 排列顺序。 在 @ 之后未输入任何内容时,与该决策关联的卡片排在最前,其余卡片按字母顺序排列;在评论中,决策的签署人、决策者和参与者在人员中排在最前。输入时,与 Turbo EA 其他地方一样,最佳匹配排在最前;在匹配程度相同的结果中,关联的卡片和该决策的相关人员优先。
  • 浏览。 弹出列表的最后一项浏览…以及编辑器工具栏中的提及…按钮(@)会打开一个包含标准选择器的对话框:卡片(与 Turbo EA 其他地方相同的卡片选择器,带有类型列表、层级和搜索)、决策(可搜索的列表),在评论中还有人员。在任意标签页上选择所需的项目并点击插入:每个选择插入一个提及,按您选择的顺序排列,以空格分隔——如果对话框是从弹出列表打开的,则替换您在 @ 之后输入的内容。取消不会插入任何内容。
  • 无权查看被提及卡片的读者在所有界面上看到的都是受限卡片而不是其名称——编辑器、预览、PDF 和 Word 导出、表格、历史和讨论。无法打开决策的读者看到的是受限决策。保存正文时会原样保留这些提及,即使保存者本人看不到它们。
  • 被提及的卡片如果之后被删除,会显示为已删除的卡片(被删除的决策显示为已删除的决策),因为正文中不存储名称。
  • 提及不会关联卡片。当正文提及了未关联的卡片时,编辑器会在在正文中提及但未关联:下列出它们,每张卡片旁都有关联此卡片按钮。在编辑器中关联卡片使用与 Turbo EA 其他地方相同的卡片选择器。
  • 提及位置。 卡片的 ADR 标签页和决策的预览会在提及位置下列出正文中提及该卡片或决策的决策和 SoAW,以及在讨论中提及它的文档(标记为在讨论中)。该列表只显示您可以打开的文档。

历史

决策编辑器或预览顶部的历史按钮(当决策有多个修订版时位于修订版条带旁)会打开一个宽视图:左侧为时间线,右侧为所选版本。时间线按从新到旧的顺序记录决策发生的事情:创建、保存、提交审核、每个签名(附其备注)、请求修改、拒绝和撤回(均附原因)、重新打开、撤回签名、全部签署、登记为已决定、开始修订、恢复早期版本。每个可以打开该决策的人都能看到这条时间线。审核事件——提交审核、签署、撤回、拒绝——从 2.200.0 版本起开始保存;在此之前它们只实时显示,从未被存储。在该版本之前已存在的决策,其时间线由已存储的信息重建:创建、修订、提交审核(对于升级时处于审核中的决策,附带其被发送给的签署人)、每个签名、签署和登记。

历史不同于架构工作说明书中手动维护的文档版本历史表格,后者记录的是作者选择写入其中的内容。

  • 版本。 每次带有更改的草稿保存时都会保留一个版本。版本包含标题、四个章节、日期、变更摘要和人员;与其他决策的关联、关联卡片、文件和图表不属于版本的一部分。包含版本的步骤会在时间线中标出;可以编辑该决策的人及其签署人可以选择其中一个,在右侧显示该版本,视图打开时会选中最新的版本。其他读者看到的是不含版本的时间线(已保存的版本仅对编辑者和签署人显示。)。在窄屏上,视图先显示时间线,然后显示带有返回按钮的所选版本。
  • 更改。 在所选版本上方,版本按保存时的样子显示它,更改则按章节逐词显示它与前一个版本之间的变化,以及发生变化的日期和人员;可在比较对象下选择任意其他版本。只有时间线中已加载的版本才能比较:当所选版本的前一个版本尚未加载时,更改会给出提示,加载更多可将其载入。仅格式的变化会报告为仅格式不同:文字相同。;链接地址发生变化算作一项更改,表格的每一行读作一行,单元格之间以 | 分隔。
  • 恢复。 对于草稿,可以编辑该决策的人可以通过恢复此版本恢复所选版本。恢复只会向前进行:该版本的文本、日期和人员会替换草稿中的内容,并作为新版本保留,而草稿在恢复之前的状态会保留在历史中。与其他决策的关联、关联卡片、文件和图表不会被恢复。当编辑器中有未保存的编辑时,确认对话框会提示这些编辑将被丢弃。恢复后,页面会显示恢复后的决策,视图随之关闭。处于审核中、已签署或已关闭(已拒绝或已撤回)的决策无法恢复;请先重新打开已关闭的决策。

已知限制

  • 被删除的卡片在所有提及它的地方都显示为已删除的卡片:正文中不存储名称,因此无法显示其旧名称。
  • 两人保存同一草稿时仍会相互覆盖:以最后一次保存为准。历史会保留两次保存,因此被覆盖的措辞可以找到并恢复。
  • 讨论不包含在 PDF、Word 或电子表格导出中,也不包含在打印副本中。
  • 可以打开决策但没有清单访问权限的角色无法在提及弹窗中搜索卡片(您的角色无法搜索卡片;您仍可以提及决策。)。
  • 从一份文档复制到另一份文档的文本会丢失其受限标签:受限提及只能保留在其撰写所在的文档中。
  • 在 2.200.0 版本之前被拒绝或撤回的审核轮次中,被要求签署的人无法重建,因此这些人不计为该修订版的签署人。升级时仍未结束的轮次会保留其签署人。

风险

GRC — 风险登记册

嵌入 TOGAF 阶段 G 的风险登记册。完整的生命周期、状态工作流、矩阵切换与责任人行为详见风险登记册指南。要点如下:

合规

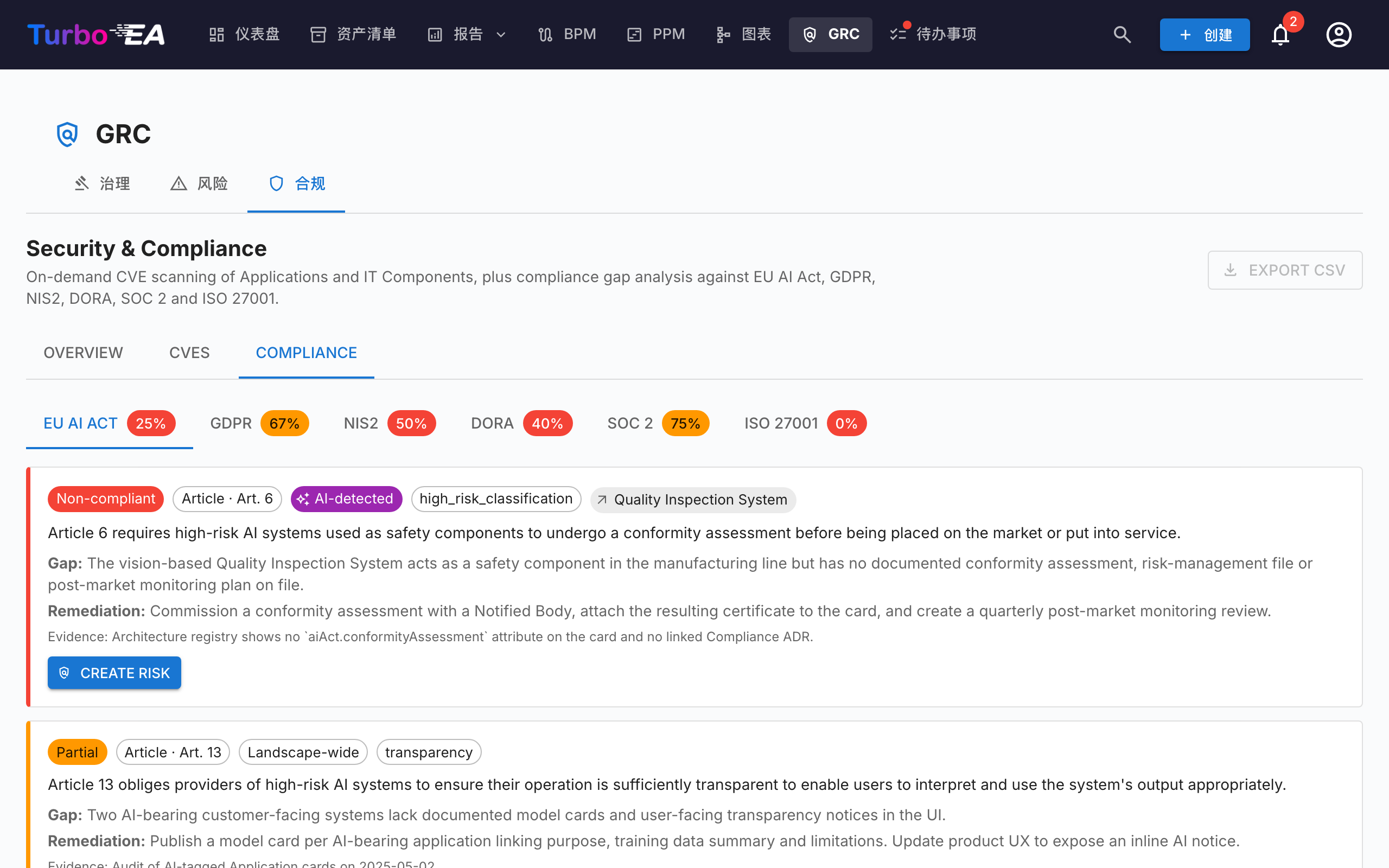

GRC — 合规登记册

合规标签页是一个双来源登记册 — 发现可以由审核员手工撰写,或由按需的 AI 扫描针对已启用的法规生成(EU AI Act、GDPR、NIS2、DORA、SOC 2、ISO 27001 默认启用)。两种发现共享相同的生命周期,可以提升为风险,并且可以从网格中批量操作。请查阅合规指南了解完整的生命周期、手工创建对话框、扫描工作流、EU AI Act 语义检测器以及提升为风险的循环。

同一个合规标签页也出现在卡片详情中(当卡片没有关联发现时自动隐藏),以便应用负责人可以不离开卡片就分诊自己的发现。

权限

权限 默认角色
grc.view admin、bpm_admin、member、viewer
grc.manage admin、bpm_admin、member
adr.view / adr.manage / adr.sign adr.view:admin、bpm_admin、member、viewer;adr.manage 和 adr.sign:admin、bpm_admin、member
adr.record admin——将过去的决策登记为已决定
adr.comment admin、bpm_admin、member——在决策的讨论中发表评论;决策的签署人始终可以对其发表评论
risks.view / risks.manage 参见风险登记册 § 权限
compliance.view / compliance.manage 参见TurboLens § Security & Compliance

决策的图表部分还需要 diagrams.view(默认授予 admin、bpm_admin、member、viewer):没有该权限的读者在任何决策上都看不到图表。

grc.view 控制 GRC 路由本身的可见性——若缺少该权限,顶部导航中的入口会被隐藏。每个标签页另外强制其领域专有权限,因而一名查看者可以阅读登记册而无法触发 LLM 扫描,举例而言。
