Управление портфелем проектов (PPM)¶
Модуль PPM предоставляет полноценное решение для управления портфелем проектов, включающее отслеживание инициатив, бюджетов, рисков, задач и сроков. Он интегрируется непосредственно с типом карточки «Инициатива» для обогащения каждого проекта отчётами о статусе, отслеживанием затрат и визуализацией Ганта.
Note
Модуль PPM может быть включён или отключён администратором в Настройках. В отключённом состоянии навигация и функции PPM скрыты.

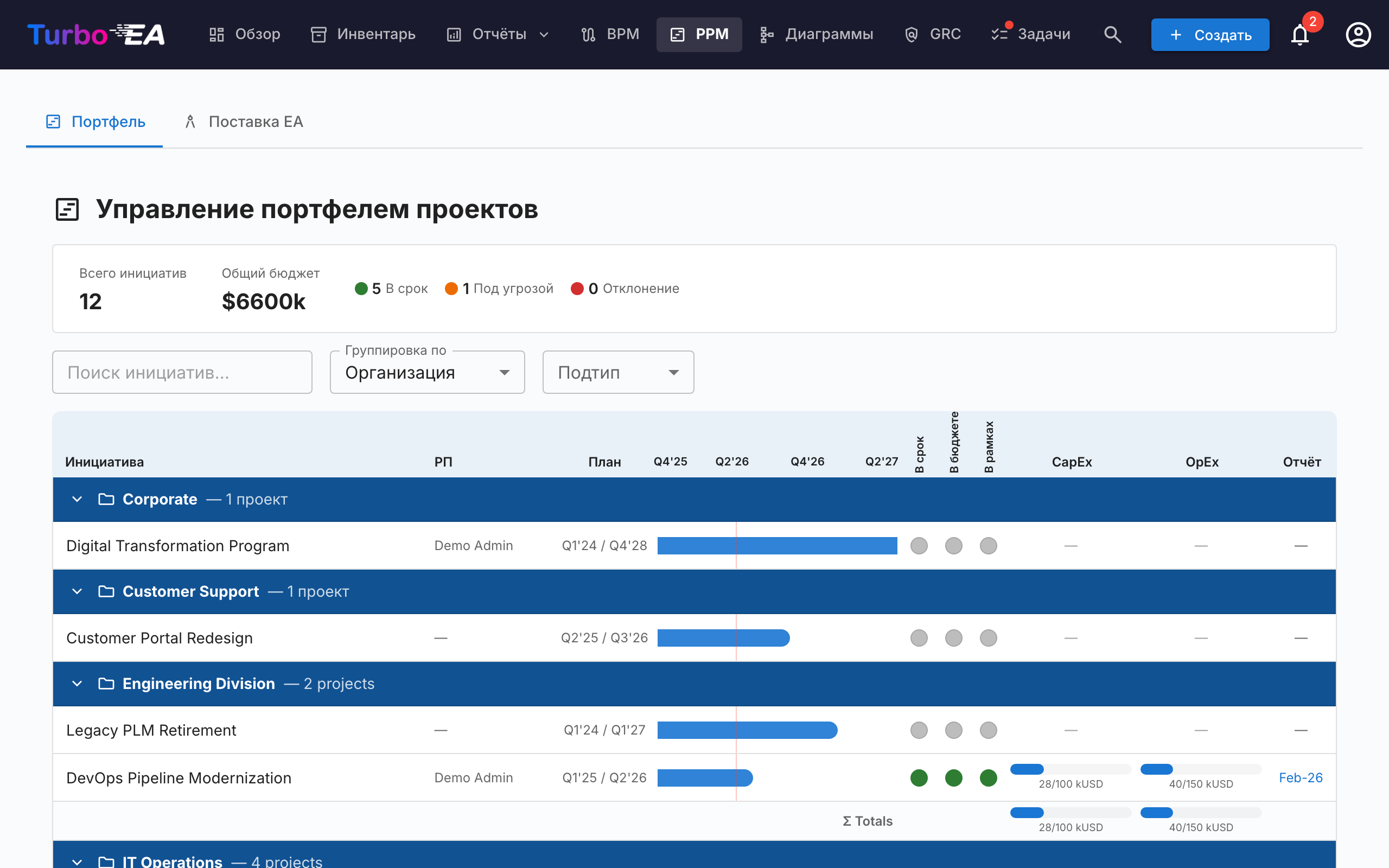

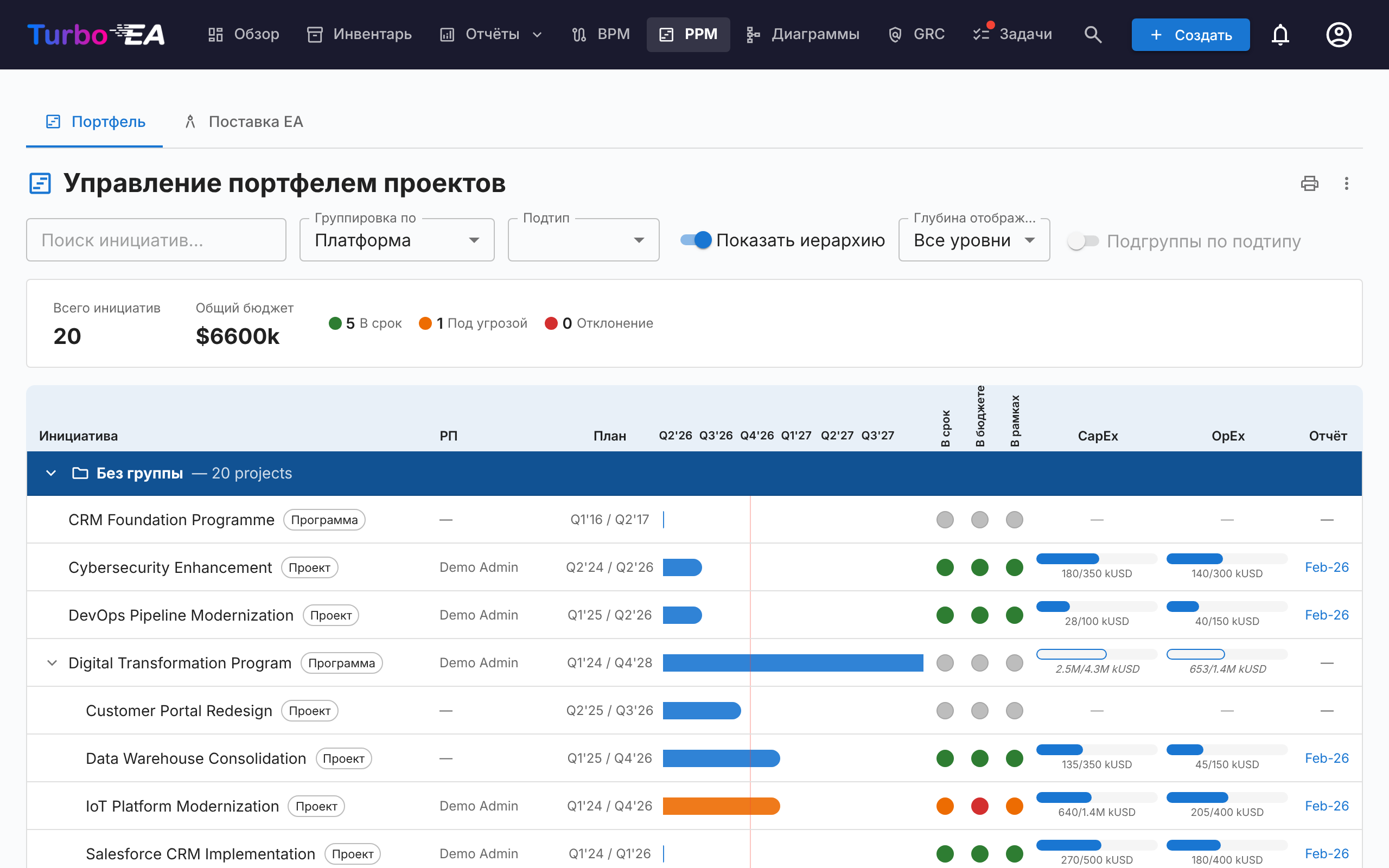

Панель портфеля¶

Панель портфеля — основная точка входа в PPM. Она предоставляет:
- Карточки KPI — Общее количество инициатив, общий бюджет, общие фактические затраты и сводки состояния здоровья
- Круговые диаграммы здоровья — Распределение здоровья по расписанию, затратам и объёму (В норме / Под угрозой / Отклонение)
- Распределение статусов — Разбивка по подтипу инициативы и статусу
- Обзор Ганта — Временные полосы, показывающие даты начала и окончания каждой инициативы, с индикаторами здоровья RAG
Группировка и фильтрация¶
Используйте панель инструментов для:
- Группировки по любому связанному типу карточки (например, Организация, Платформа)
- Фильтрации по подтипу (Идея, Программа, Проект, Эпик)
- Поиска по названию инициативы
Эти фильтры сохраняются в URL, поэтому обновление страницы сохраняет текущий вид.
Печать и экспорт¶
Портфель предлагает те же действия в строке заголовка, что и отчёты:
- Печать / Сохранить как PDF — значок принтера печатает портфель в том виде, в каком он выглядит на экране. Панель вкладок, панель фильтров и всплывающие подсказки скрываются, активная группировка, подтип и поиск печатаются компактной строкой параметров, а сетка временной шкалы больше не обрезается, поэтому все столбцы помещаются на страницу.
- Экспорт в PowerPoint (.pptx) — из меню ⋮. Первый слайд содержит заголовок, отметку времени создания и активные фильтры вместе с портфелем в презентационном качестве; длинные портфели продолжаются на следующих слайдах и разбиваются только между инициативами — никогда посреди строки, заголовка группы или строки итогов.
- Экспорт в Excel (.xlsx) — также из меню ⋮. По одной строке на инициативу с её группой, подтипом, руководителем проекта, датами начала и окончания, тремя оценками состояния, плановыми и фактическими CapEx/OpEx и датой последнего отчёта о статусе.
Детальный просмотр инициативы¶
Нажмите на любую инициативу, чтобы открыть страницу деталей с семью вкладками:

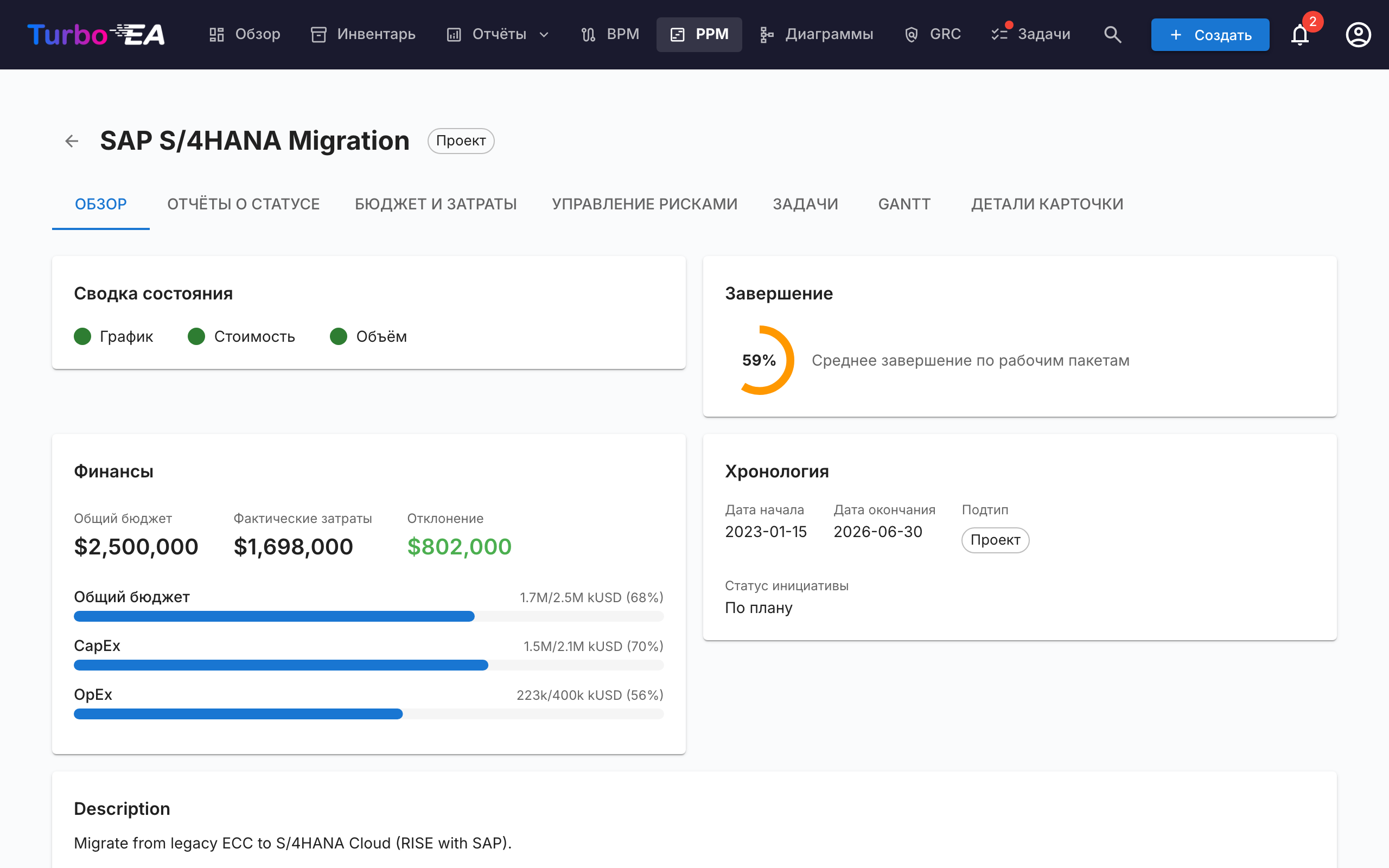

Вкладка «Обзор»¶

Обзор показывает сводку здоровья и финансов инициативы:
- Сводка здоровья — Индикаторы расписания, затрат и объёма из последнего отчёта о статусе
- Бюджет vs. Факт — Комбинированная карточка KPI, показывающая общий бюджет и фактические расходы с отклонением
- Последняя активность — Сводка последнего отчёта о статусе

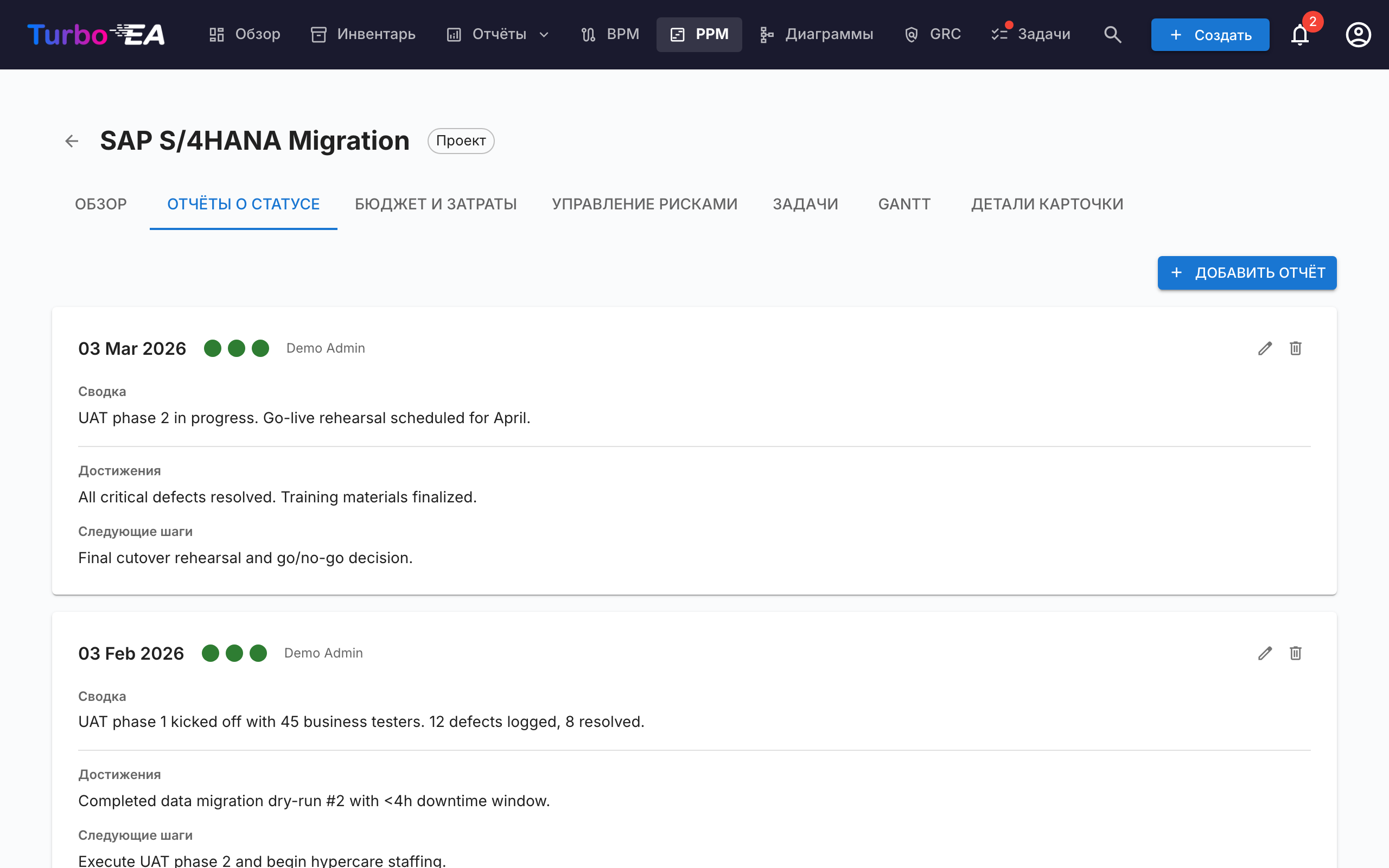

Вкладка «Отчёты о статусе»¶

Ежемесячные отчёты о статусе отслеживают здоровье проекта с течением времени. Каждый отчёт включает:
| Поле | Описание |
|---|---|
| Дата отчёта | Дата отчётного периода |
| Здоровье расписания | В норме, Под угрозой или Отклонение |
| Здоровье затрат | В норме, Под угрозой или Отклонение |
| Здоровье объёма | В норме, Под угрозой или Отклонение |
| Сводка | Краткое изложение текущего статуса |
| Достижения | Что было достигнуто за этот период |
| Следующие шаги | Запланированные действия на следующий период |

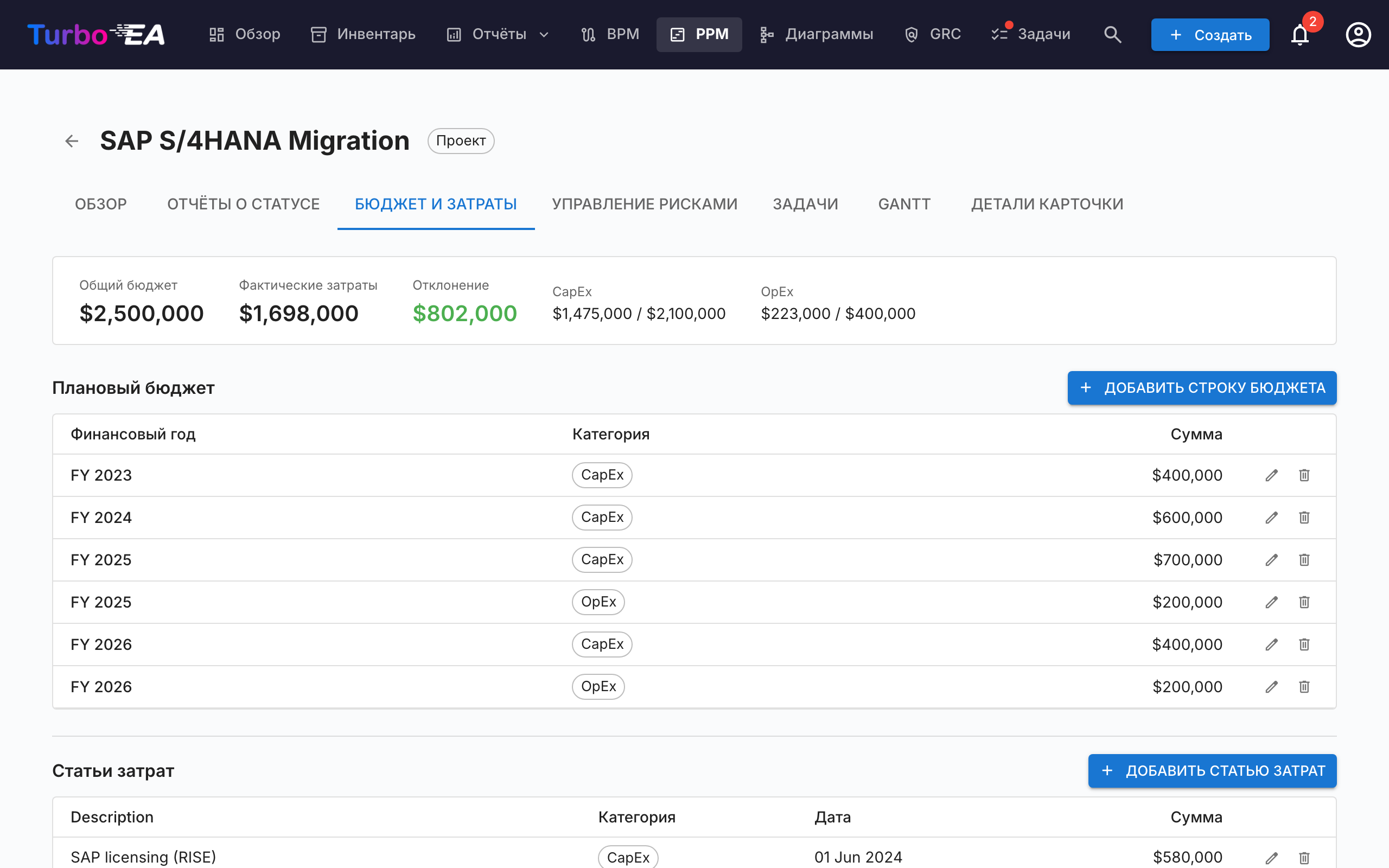

Вкладка «Бюджет и затраты»¶

Отслеживание финансовых данных с двумя типами строк:
- Строки бюджета — Запланированный бюджет по финансовому году и категории (CapEx / OpEx). Бюджетные строки группируются по месяцу начала финансового года, настроенному в Настройках. Например, если финансовый год начинается в апреле, бюджетная строка за июнь 2026 относится к ФГ 2026–2027
- Строки затрат — Фактические расходы с датой, описанием и категорией
Итоги бюджета и затрат автоматически агрегируются в атрибуты costBudget и costActual карточки Инициативы.
Расходы во времени¶
Над таблицами бюджета и затрат три диаграммы показывают, как расходы накапливаются месяц за месяцем:
- Накопленные расходы по категориям — накопленные CapEx и OpEx за выбранный финансовый год с пунктирными горизонтальными линиями, отмечающими бюджет CapEx и OpEx этого года
- Накопленные совокупные расходы — тот же финансовый год с объединёнными категориями на фоне пунктирной линии общего бюджета
- Проект на текущую дату — накопленные CapEx и OpEx за все месяцы проекта на фоне общего бюджета всех финансовых лет
Выбор финансового года применяется к первым двум диаграммам и предлагает текущий год, любой другой год с данными, а также Все финансовые годы. Выбранный финансовый год и свёрнутое или развёрнутое состояние сохраняются между визитами.
При чтении диаграмм следует учитывать два момента:
- Линии заканчиваются на текущем месяце, а не тянутся ровной чертой до конца года, чтобы незавершённый год не выглядел как год с прекращёнными расходами
- Статьи затрат без даты невозможно разместить на временной шкале, поэтому они исключаются. Примечание под диаграммами сообщает, сколько статей исключено, чтобы итоги диаграммы можно было сверить с панелью сводки

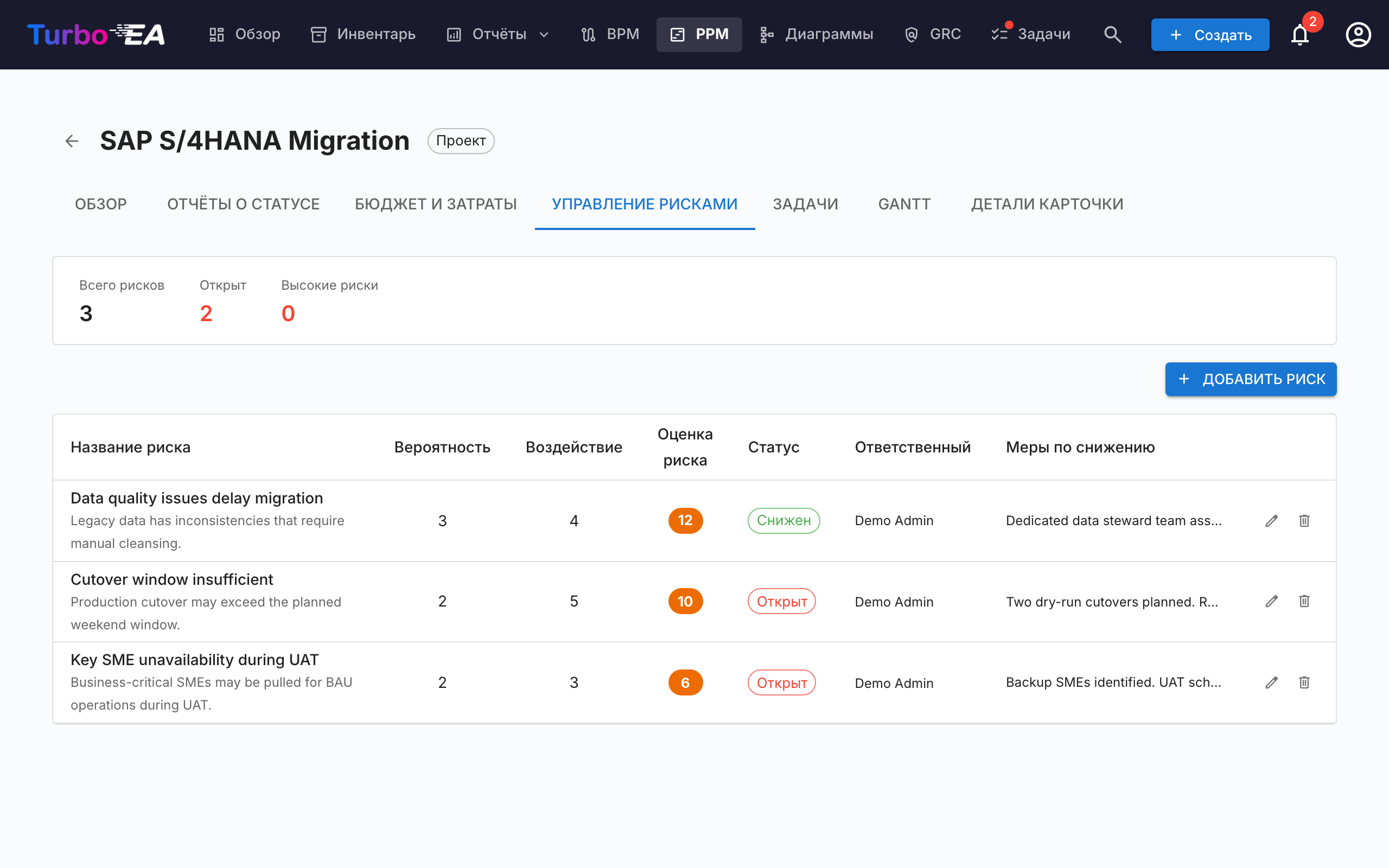

Вкладка «Управление рисками»¶

Реестр рисков отслеживает проектные риски:
| Поле | Описание |
|---|---|
| Заголовок | Краткое описание риска |
| Вероятность | Оценка вероятности (1–5) |
| Воздействие | Оценка воздействия (1–5) |
| Оценка риска | Автоматически рассчитывается как вероятность x воздействие |
| Статус | Открыт, Смягчается, Смягчён, Закрыт или Принят |
| Смягчение | Запланированные действия по смягчению |
| Ответственный | Пользователь, ответственный за управление риском |

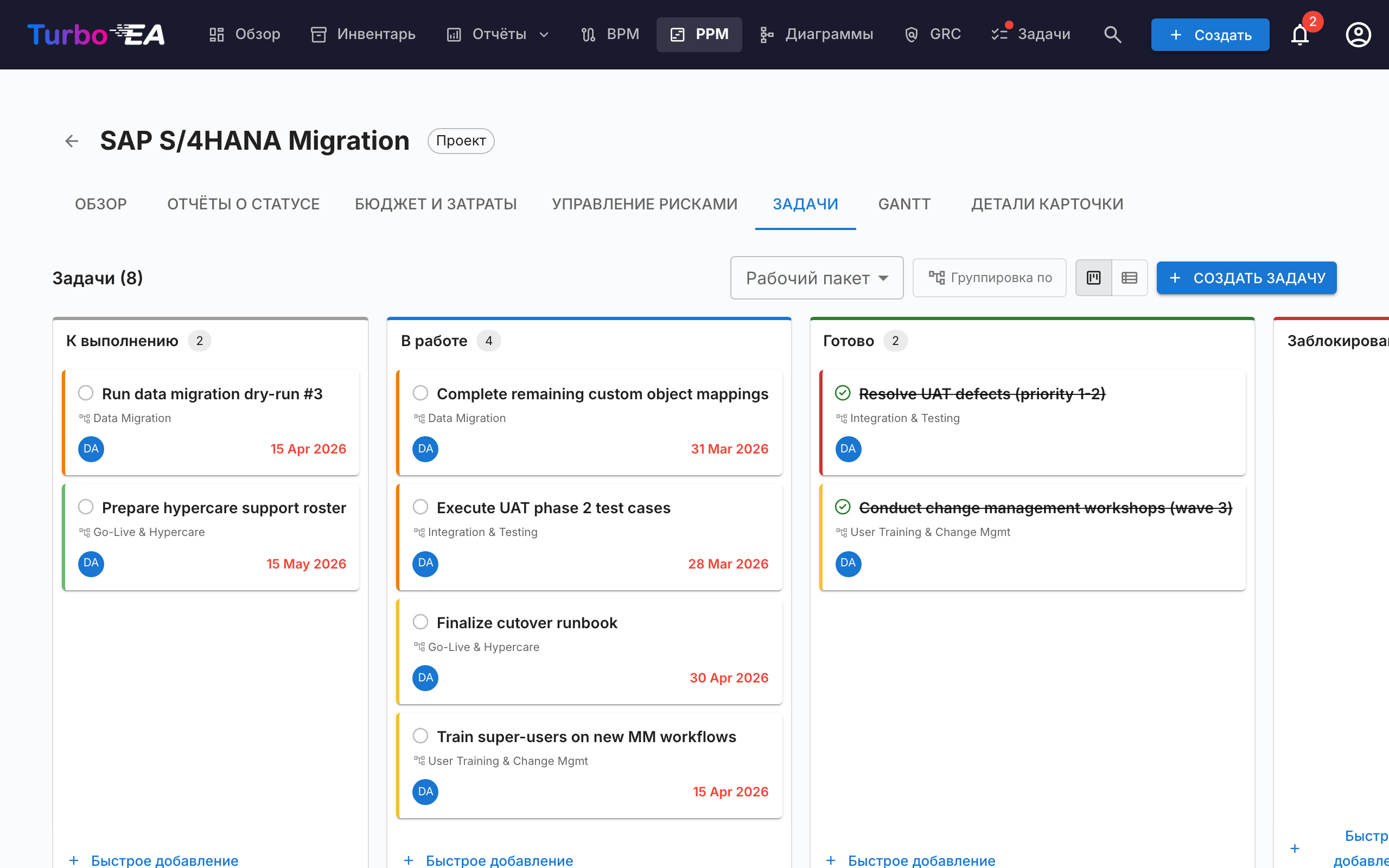

Вкладка «Задачи»¶

Менеджер задач поддерживает виды Kanban-доска и список с четырьмя столбцами статуса:
- К выполнению — Задачи, которые ещё не начаты
- В процессе — Задачи, над которыми ведётся работа
- Выполнено — Завершённые задачи
- Заблокировано — Задачи, которые не могут продолжаться
Задачи могут фильтроваться и группироваться по элементу Иерархической структуры работ (ИСР/WBS).
Фильтры отображения (режим просмотра, фильтр WBS, переключатель группировки) сохраняются в URL между обновлениями страницы.

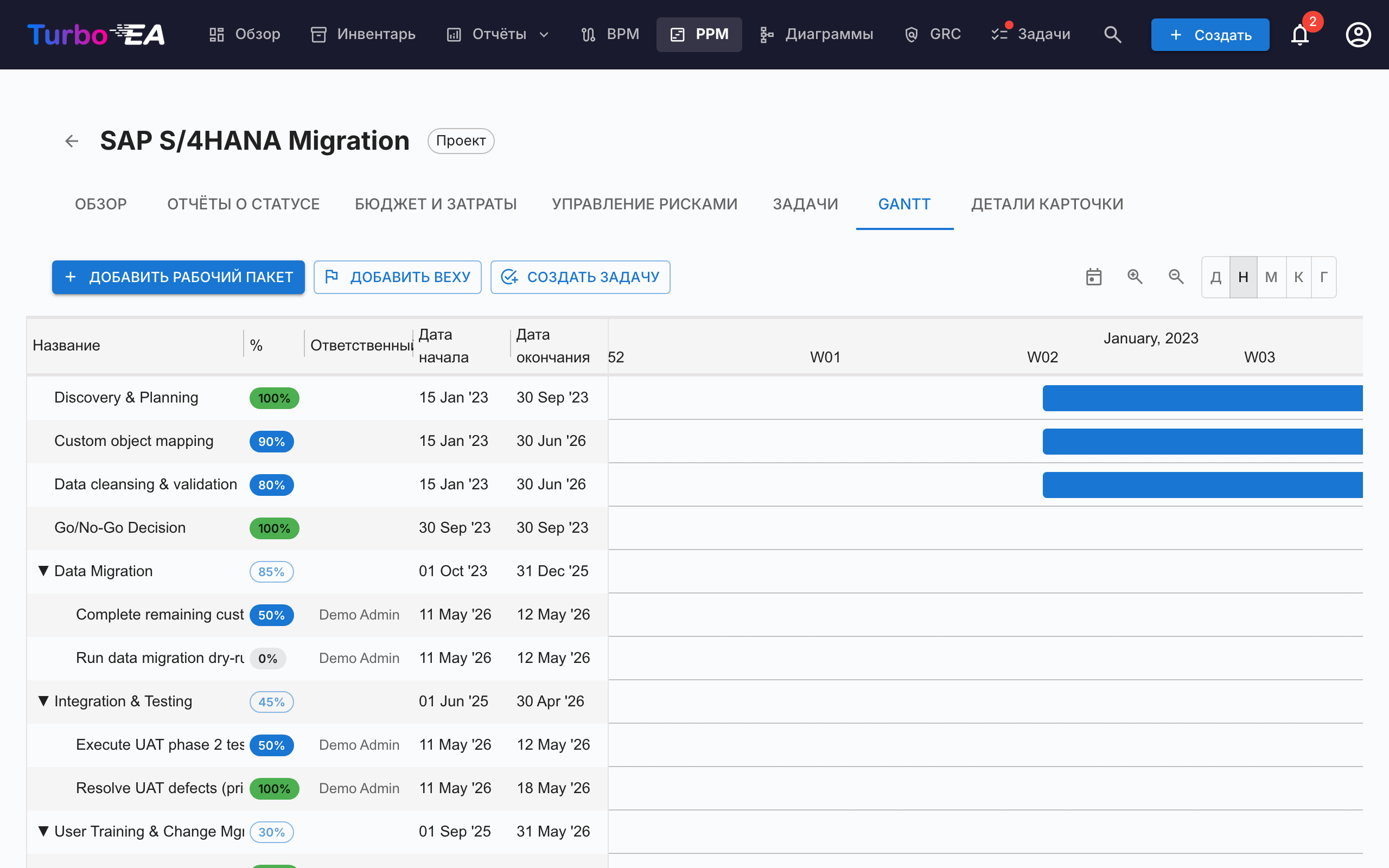

Вкладка «Гант»¶

Диаграмма Ганта визуализирует временную шкалу проекта:
- Рабочие пакеты (WBS) — Иерархические элементы структуры декомпозиции работ с датами начала/окончания
- Задачи — Отдельные полосы задач, связанные с рабочими пакетами
- Вехи — Ключевые даты, отмеченные ромбовидными индикаторами
- Полосы прогресса — Визуальный процент завершения. Щёлкните по плашке с процентом задачи или конечного рабочего пакета, чтобы открыть ползунок, который привязывается к значениям 0%, 50% или 100% — соответствующим трём состояниям задачи (К выполнению, В работе, Выполнено). Родительские рабочие пакеты с дочерними элементами отображают плашку только для чтения, значение которой автоматически вычисляется из поддерева.
- Квартальные отметки — Временная сетка для ориентации
Взаимодействие с диаграммой Ганта:
- Селектор масштаба — Выберите между «День», «Неделя», «Месяц», «Квартал» и «Год»; выбор сохраняется в браузере
- Кнопки +/− масштабирования — Перемещайтесь по тем же пяти шкалам по одному шагу
- Точки на концах полос — Перетащите от правой точки одной полосы к левой точке другой, чтобы создать зависимость «finish-to-start». Работает между рабочими пакетами и задачами в любой комбинации. Циклы отклоняются автоматически. Двойной клик по стрелке удаляет её.
Вкладка «Детали карточки»¶
Последняя вкладка отображает полное представление деталей карточки, включая все стандартные разделы.
Иерархическая структура работ (ИСР / WBS)¶
ИСР обеспечивает иерархическую декомпозицию объёма проекта:
- Рабочие пакеты — Логические группировки задач с датами начала/окончания и отслеживанием завершения
- Вехи — Значимые события или точки завершения
- Иерархия — Отношения родитель-потомок между элементами ИСР
- Авто-завершение — Процент завершения автоматически рассчитывается из соотношения выполненных/общих задач, затем рекурсивно суммируется вверх по иерархии WBS до родительских элементов. Процент завершения верхнего уровня отражает общий прогресс инициативы
Интеграция с деталями карточки¶
Когда PPM включён, карточки Инициатива отображают вкладку PPM как последнюю вкладку в представлении деталей карточки. Нажатие на эту вкладку переводит непосредственно к детальному представлению PPM инициативы (вкладка «Обзор»). Это обеспечивает быстрый доступ от любой карточки Инициативы к её полной странице проекта PPM.
В свою очередь, вкладка Детали карточки в детальном представлении PPM инициативы показывает стандартные разделы карточки без вкладки PPM, что предотвращает циклическую навигацию.
Разрешения¶
| Разрешение | Описание |
|---|---|
ppm.view |
Просмотр панели PPM, диаграммы Ганта и отчётов инициатив, а также чтение карточек инициатив. Предоставляется всем ролям по умолчанию |
ppm.manage |
Создание и управление отчётами о статусе, задачами, затратами, рисками и элементами WBS. Предоставляется ролям Администратор, Администратор BPM и Участник |
reports.ppm_dashboard |
