Gestión de Cartera de Proyectos (PPM)¶
El módulo PPM proporciona una solución completa de gestión de cartera de proyectos para el seguimiento de iniciativas, presupuestos, riesgos, tareas y cronogramas. Se integra directamente con el tipo de tarjeta Iniciativa para enriquecer cada proyecto con informes de estado, seguimiento de costos y visualización Gantt.
Note
El módulo PPM puede ser habilitado o deshabilitado por un administrador en Configuración. Cuando está deshabilitado, la navegación y funciones de PPM quedan ocultas.

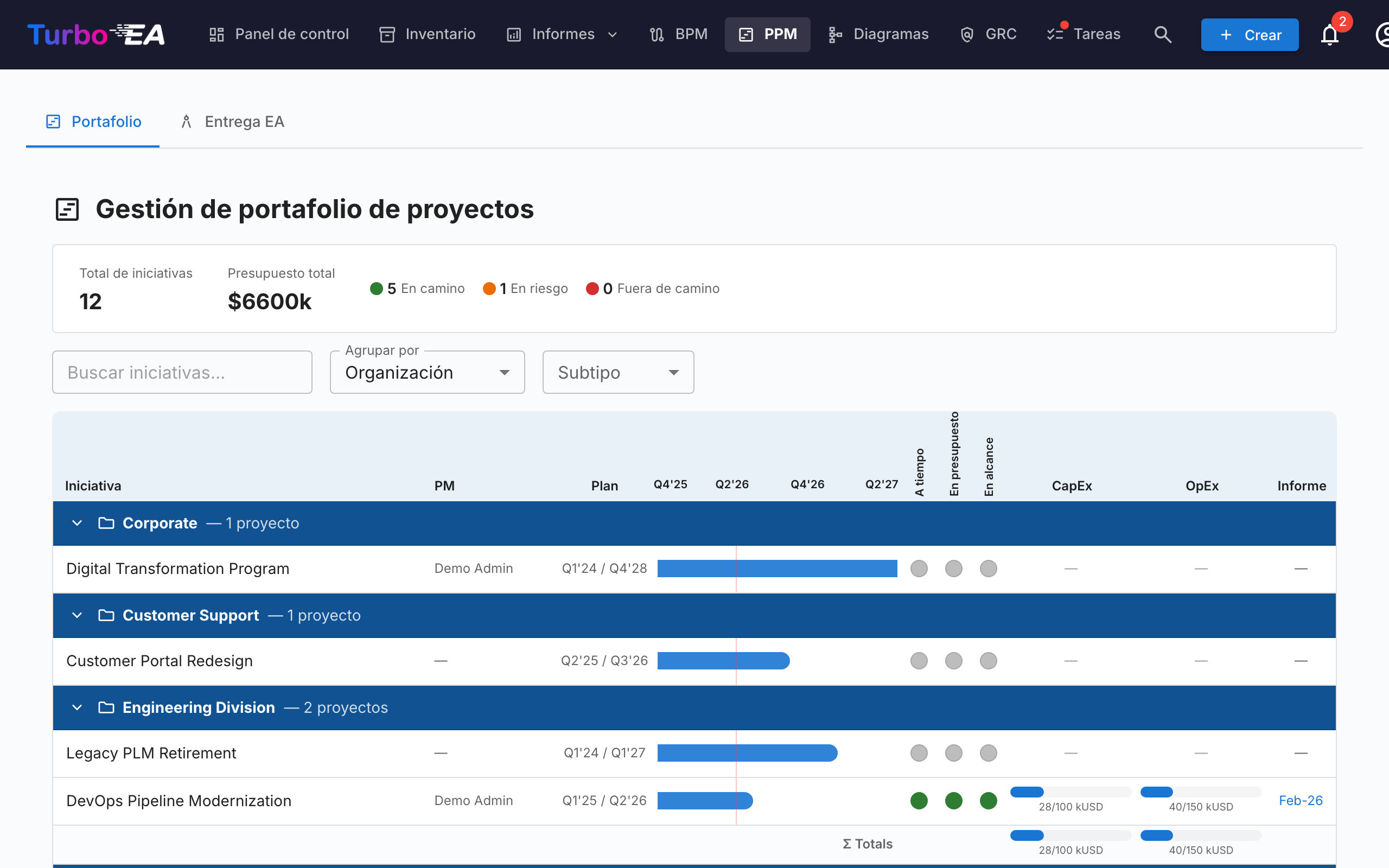

Panel de Portafolio¶

El Panel de Portafolio es el punto de entrada principal para PPM. Proporciona:
- Tarjetas de KPI — Total de iniciativas, presupuesto total, costo real total y resúmenes de estado de salud
- Gráficos circulares de salud — Distribución de salud de cronograma, costo y alcance (En curso / En riesgo / Fuera de curso)
- Distribución de estado — Desglose por subtipo de iniciativa y estado
- Vista general Gantt — Barras de cronograma mostrando las fechas de inicio y fin de cada iniciativa, con indicadores de salud RAG

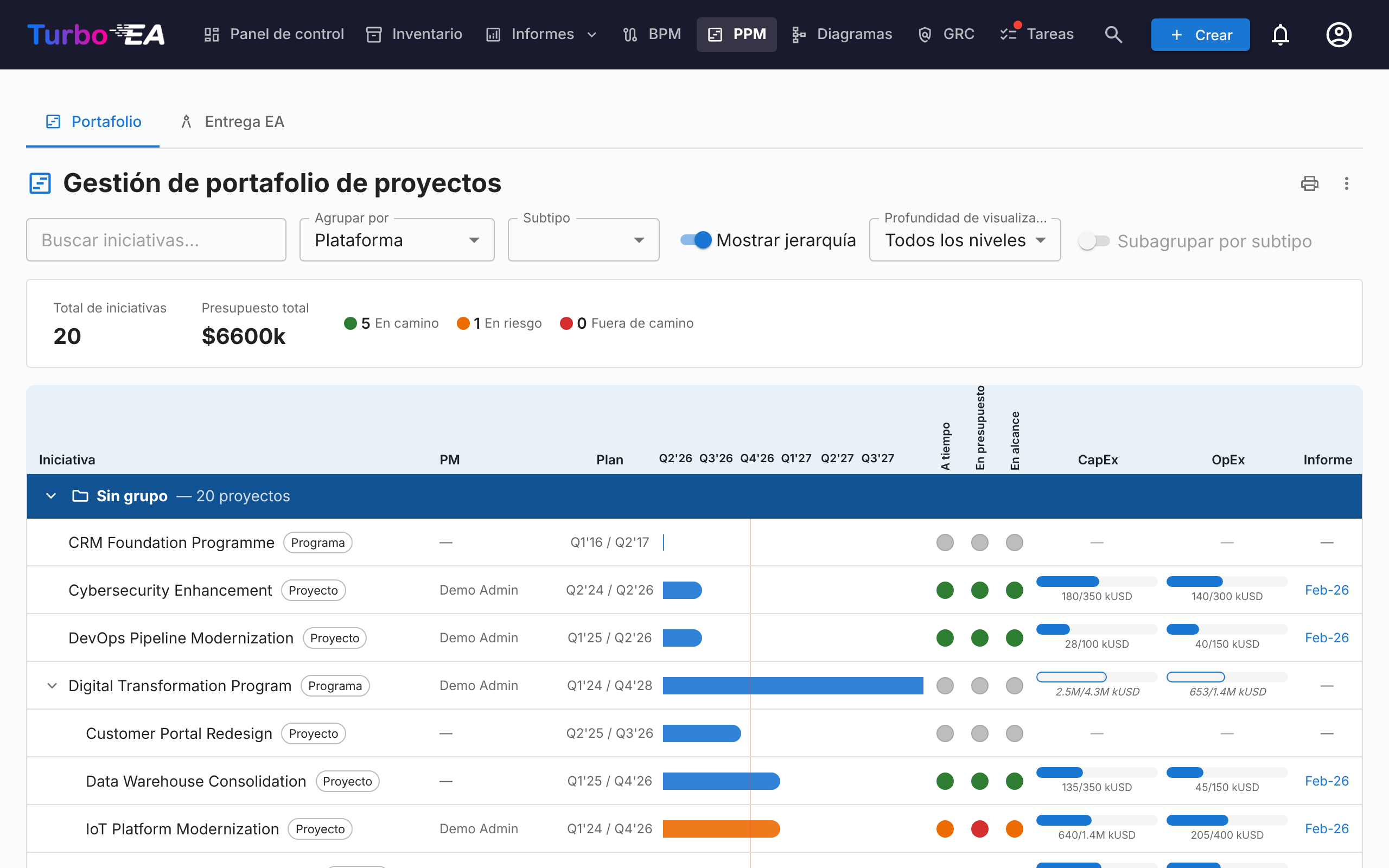

Agrupación y filtrado¶
Use la barra de herramientas para:
- Agrupar por cualquier tipo de tarjeta relacionada (p. ej., Organización, Plataforma)
- Filtrar por subtipo (Idea, Programa, Proyecto, Épica)
- Buscar por nombre de iniciativa
Estos filtros se mantienen en la URL, por lo que al actualizar la página se conserva su vista actual.
Impresión y exportación¶
La cartera ofrece las mismas acciones en la barra de título que los informes:
- Imprimir / Guardar como PDF — el icono de impresora imprime la cartera tal como se ve en pantalla. La barra de pestañas, la barra de filtros y las ventanas emergentes al pasar el ratón se ocultan, la agrupación, el subtipo y la búsqueda activos se imprimen como una línea compacta de parámetros, y la cuadrícula de cronología deja de recortarse para que todas las columnas quepan en la página.
- Exportar a PowerPoint (.pptx) — desde el menú ⋮. La primera diapositiva incluye el título, la marca de tiempo de generación y los filtros activos junto con la cartera con calidad de presentación; las carteras largas continúan en más diapositivas, cortadas solo entre iniciativas, nunca a través de una fila, un encabezado de grupo o una línea de totales.
- Exportar a Excel (.xlsx) — también desde el menú ⋮. Una fila por iniciativa con su grupo, subtipo, jefe de proyecto, fechas de inicio y fin, los tres indicadores de salud, CapEx/OpEx planificado frente a real y la fecha del último informe de estado.
Vista de detalle de iniciativa¶
Haga clic en cualquier iniciativa para abrir su página de detalle con siete pestañas:

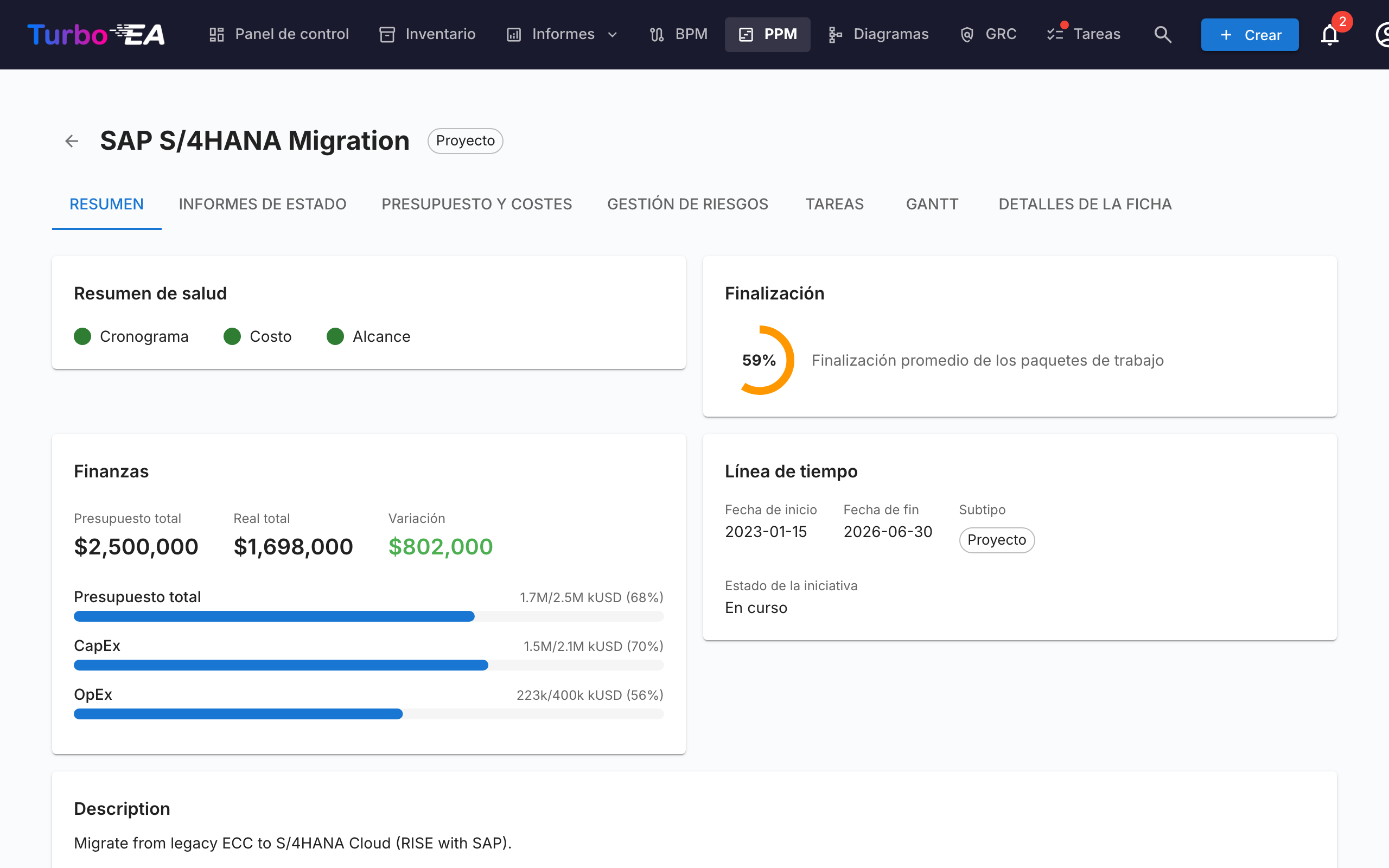

Pestaña de visión general¶

La visión general muestra un resumen de la salud y finanzas de la iniciativa:
- Resumen de salud — Indicadores de cronograma, costo y alcance del último informe de estado
- Presupuesto vs. Real — Tarjeta de KPI combinada mostrando presupuesto total y gasto real con variación
- Actividad reciente — Resumen del último informe de estado

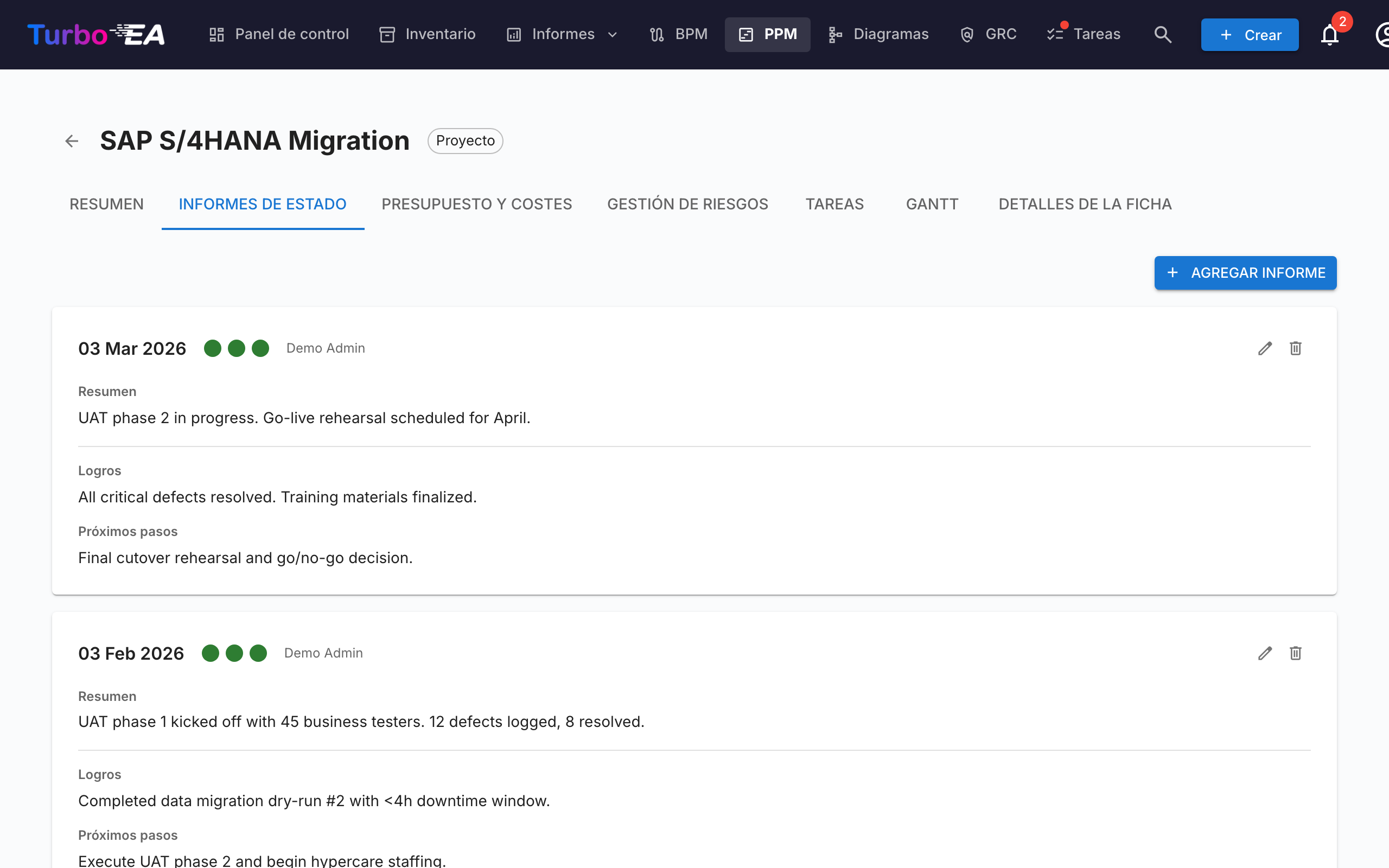

Pestaña de informes de estado¶

Los informes de estado mensuales rastrean la salud del proyecto a lo largo del tiempo. Cada informe incluye:
| Campo | Descripción |
|---|---|
| Fecha del informe | La fecha del período de reporte |
| Salud del cronograma | En curso, En riesgo o Fuera de curso |
| Salud del costo | En curso, En riesgo o Fuera de curso |
| Salud del alcance | En curso, En riesgo o Fuera de curso |
| Resumen | Resumen ejecutivo del estado actual |
| Logros | Lo que se logró en este período |
| Próximos pasos | Actividades planificadas para el próximo período |

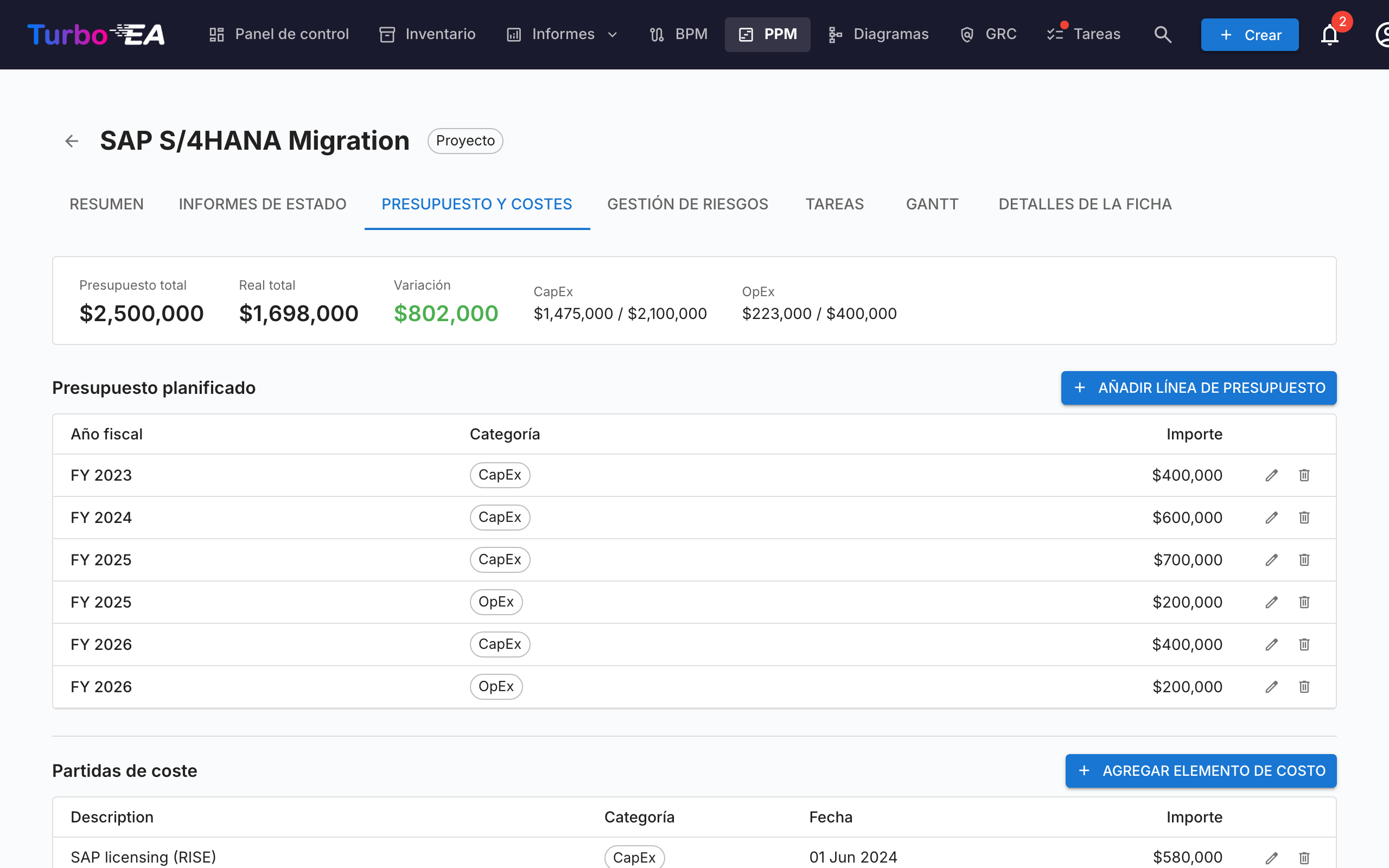

Pestaña de presupuesto y costos¶

Seguimiento de datos financieros con dos tipos de partidas:
- Líneas de presupuesto — Presupuesto planificado por año fiscal y categoría (CapEx / OpEx). Las líneas de presupuesto se agrupan según el mes de inicio del año fiscal configurado en Configuración. Por ejemplo, si el año fiscal comienza en abril, una línea de presupuesto de junio de 2026 pertenece al AF 2026–2027
- Líneas de costo — Gastos reales con fecha, descripción y categoría
Los totales de presupuesto y costos se acumulan automáticamente en los atributos costBudget y costActual de la tarjeta de Iniciativa.
Gasto a lo largo del tiempo¶
Encima de las tablas de presupuesto y costes, tres gráficos muestran cómo se acumula el gasto mes a mes:
- Gasto acumulado por categoría — CapEx y OpEx acumulados del ejercicio seleccionado, con líneas horizontales punteadas que marcan el presupuesto CapEx y OpEx de ese ejercicio
- Gasto total acumulado — el mismo ejercicio con ambas categorías combinadas, frente a una línea punteada de presupuesto total
- Proyecto hasta la fecha — CapEx y OpEx acumulados a lo largo de todos los meses del proyecto, frente al presupuesto total de todos los ejercicios
El selector de ejercicio se aplica a los dos primeros gráficos y ofrece el ejercicio actual, cualquier otro ejercicio con datos y Todos los ejercicios fiscales. Sus elecciones de ejercicio y estado plegado o desplegado se recuerdan entre visitas.
Dos aspectos a tener en cuenta al leer los gráficos:
- Las líneas se detienen en el mes actual en lugar de continuar planas hasta el final del ejercicio, de modo que un ejercicio en curso no se confunda con uno en el que el gasto se ha detenido
- Las partidas de coste sin fecha no pueden situarse en una línea temporal y quedan excluidas. Una nota bajo los gráficos indica cuántas se excluyeron, para poder conciliar los totales del gráfico con la barra de resumen

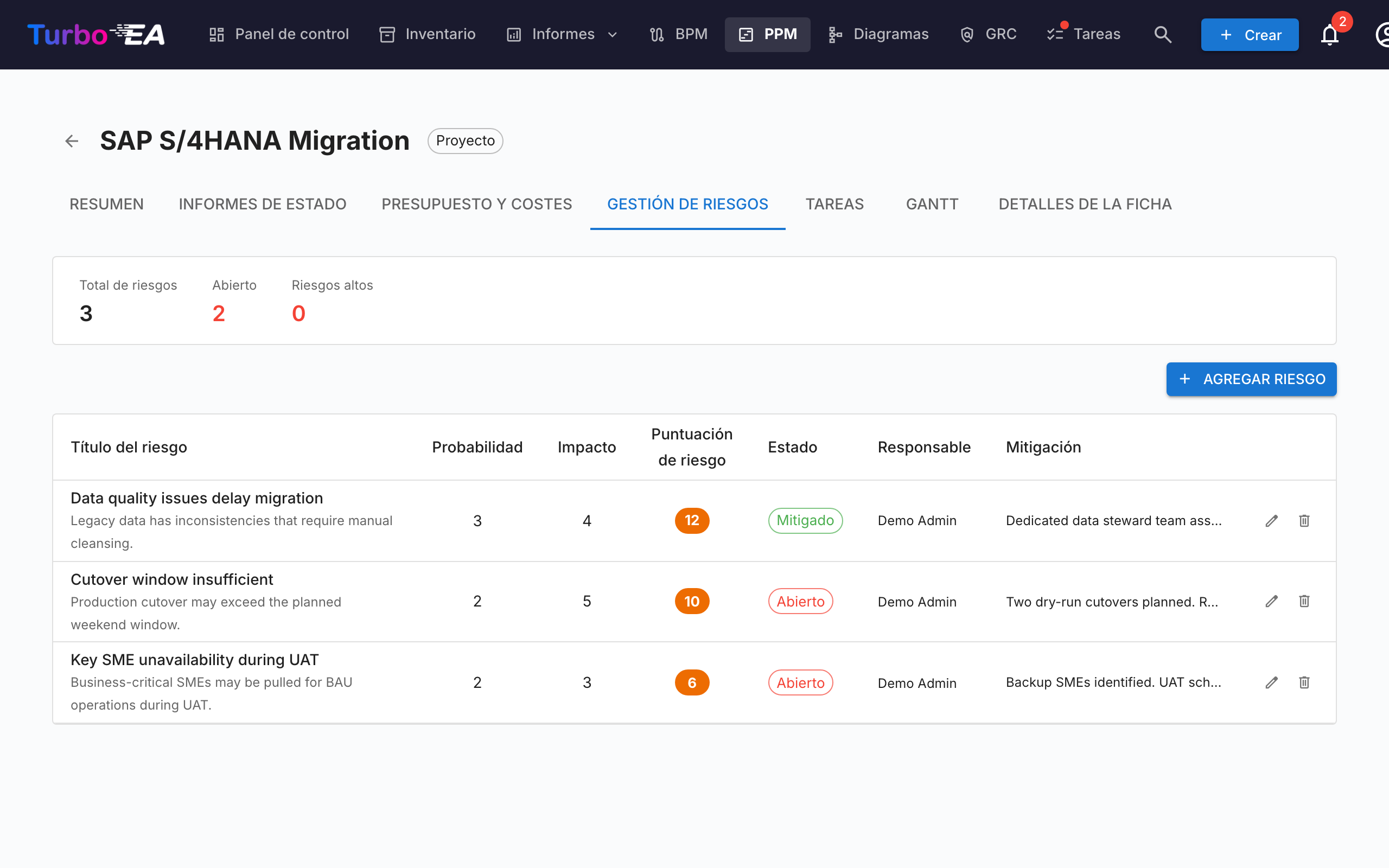

Pestaña de gestión de riesgos¶

El registro de riesgos rastrea los riesgos del proyecto con:
| Campo | Descripción |
|---|---|
| Título | Breve descripción del riesgo |
| Probabilidad | Puntuación de probabilidad (1–5) |
| Impacto | Puntuación de impacto (1–5) |
| Puntuación de riesgo | Calculado automáticamente como probabilidad x impacto |
| Estado | Abierto, Mitigando, Mitigado, Cerrado o Aceptado |
| Mitigación | Acciones de mitigación planificadas |
| Responsable | Usuario responsable de gestionar el riesgo |

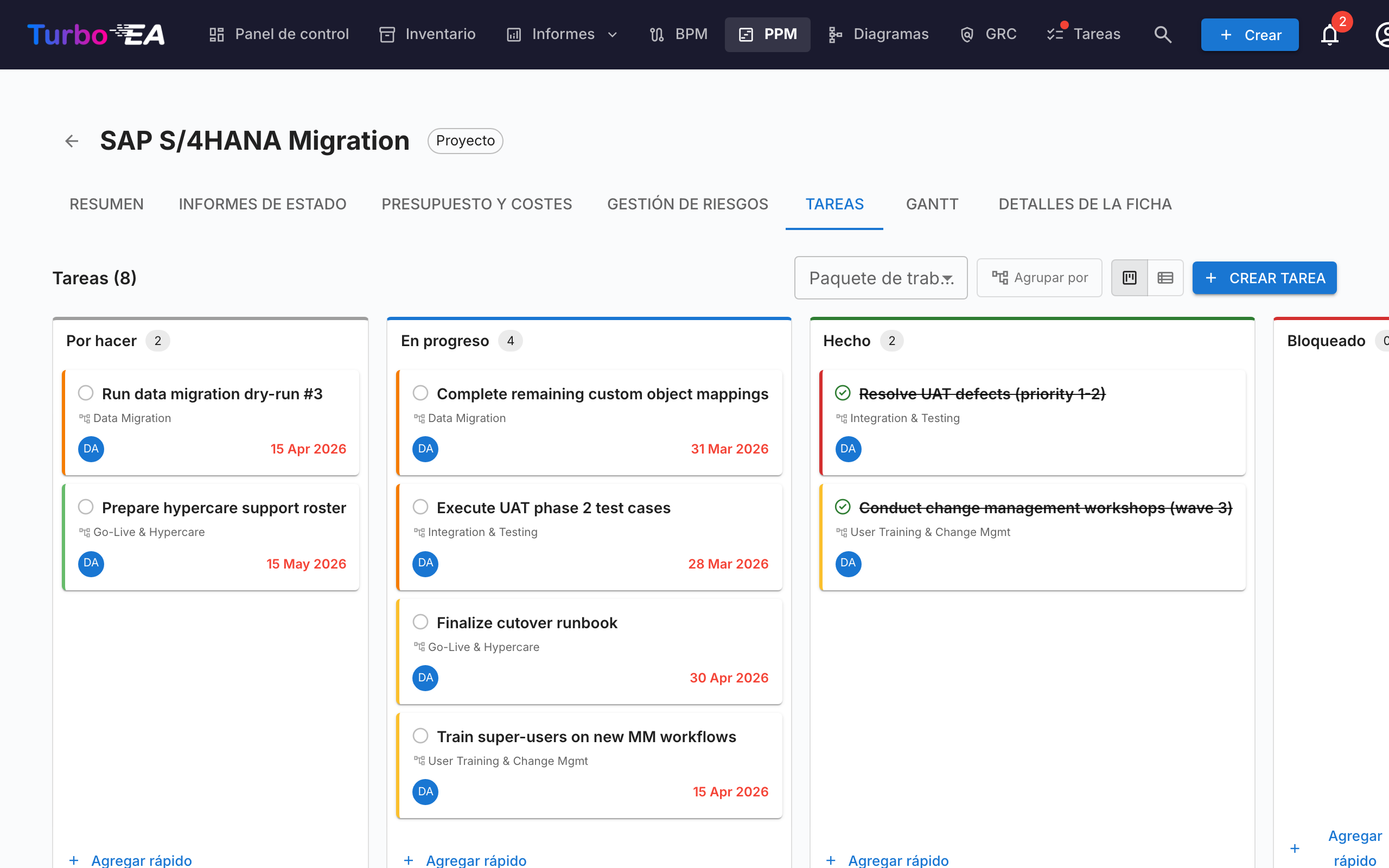

Pestaña de tareas¶

El gestor de tareas admite vistas de tablero Kanban y lista con cuatro columnas de estado:
- Por hacer — Tareas aún no iniciadas
- En progreso — Tareas en las que se está trabajando actualmente
- Hecho — Tareas completadas
- Bloqueado — Tareas que no pueden avanzar
Las tareas se pueden filtrar y agrupar por elemento de Estructura de Desglose del Trabajo (WBS). Arrastre y suelte tarjetas entre columnas para actualizar el estado.
Los filtros de visualización (modo de vista, filtro WBS, alternancia de agrupación) se mantienen en la URL entre actualizaciones de página.

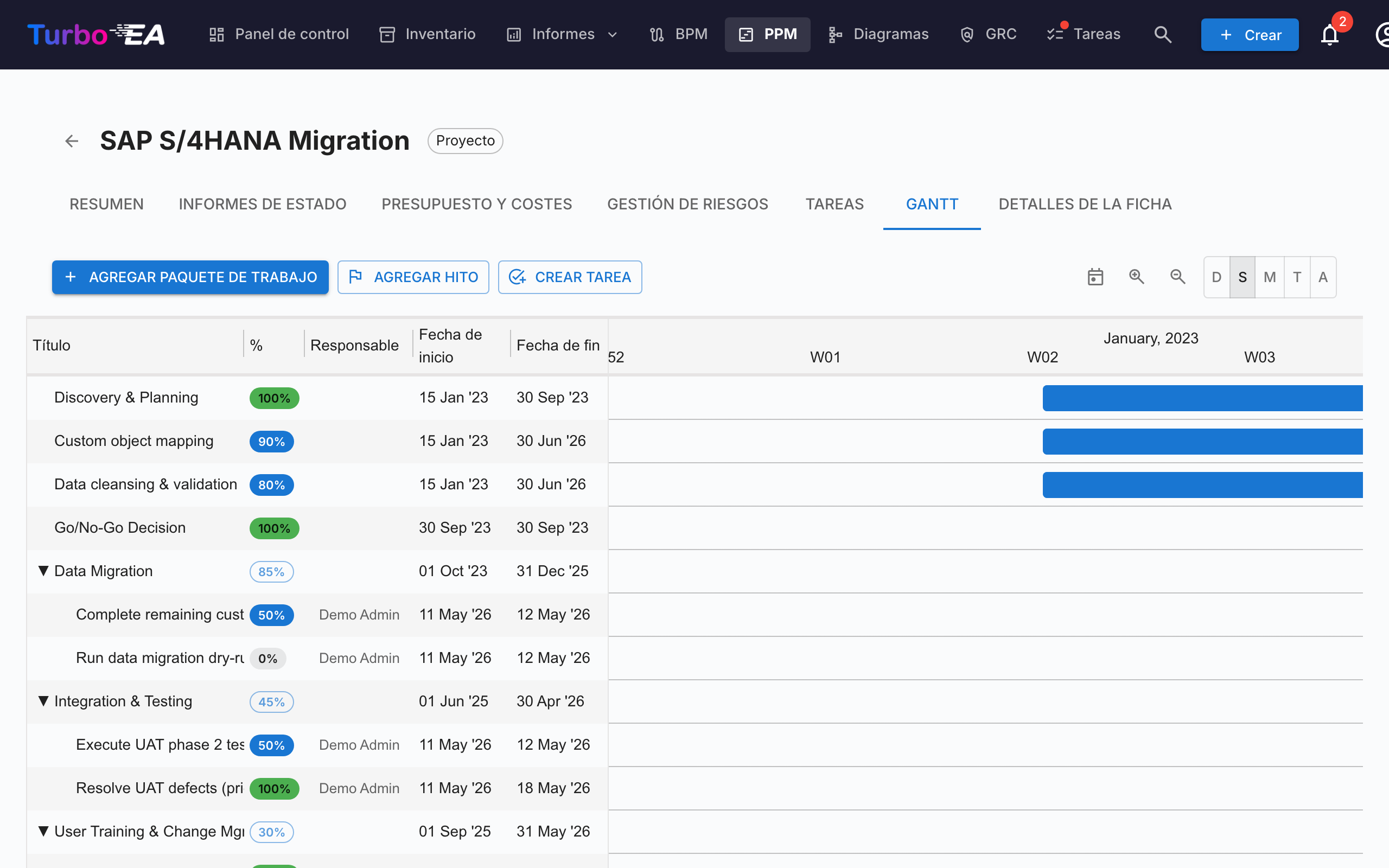

Pestaña Gantt¶

El diagrama de Gantt visualiza el cronograma del proyecto con:
- Paquetes de trabajo (WBS) — Elementos jerárquicos de estructura de desglose del trabajo con fechas de inicio/fin
- Tareas — Barras de tareas individuales vinculadas a paquetes de trabajo
- Hitos — Fechas clave marcadas con indicadores de diamante
- Barras de progreso — Porcentaje de finalización visual. Haga clic en el chip de porcentaje de una tarea o paquete de trabajo hoja para abrir un control deslizante que se ajusta a 0%, 50% o 100% — correspondiente a los tres estados de tarea (Por hacer, En progreso, Hecho). Los paquetes de trabajo padre con hijos muestran un chip de solo lectura cuyo valor se calcula automáticamente a partir del subárbol.
- Marcas trimestrales — Cuadrícula de cronograma para orientación
Interactúa con el diagrama de Gantt:
- Selector de escala — Elige entre Día, Semana, Mes, Trimestre y Año; la elección se recuerda en tu navegador
- Botones de zoom +/− — Avanza un nivel a la vez por las mismas cinco escalas
- Puntos en los extremos de las barras — Arrastra desde el punto derecho de una barra hasta el punto izquierdo de otra para crear una dependencia «finish-to-start». Funciona entre paquetes de trabajo y tareas en cualquier combinación. Los ciclos se rechazan automáticamente. Haz doble clic en una flecha para eliminarla.
Pestaña de detalles de tarjeta¶
La última pestaña muestra la vista completa de detalle de la tarjeta, incluyendo todas las secciones estándar.
Estructura de Desglose del Trabajo (WBS)¶
La WBS proporciona una descomposición jerárquica del alcance del proyecto:
- Paquetes de trabajo — Agrupaciones lógicas de tareas con fechas de inicio/fin y seguimiento de finalización
- Hitos — Eventos significativos o puntos de finalización
- Jerarquía — Relaciones padre-hijo entre elementos WBS
- Auto-finalización — El porcentaje de finalización se calcula automáticamente a partir de las proporciones de tareas hechas/totales, acumulándose recursivamente a través de la jerarquía WBS hasta los elementos padre. El completamiento del nivel superior representa el progreso general de la iniciativa
Integración con los detalles de la ficha¶
Cuando PPM está activado, las fichas de Iniciativa muestran una pestaña PPM como última pestaña en la vista de detalle de la ficha. Al hacer clic en esta pestaña, se navega directamente a la vista detallada PPM de la iniciativa (pestaña Resumen). Esto proporciona un punto de acceso rápido desde cualquier ficha de Iniciativa a su página de proyecto PPM completa.
A la inversa, la pestaña Detalles de la ficha dentro de la vista detallada PPM de la iniciativa muestra las secciones estándar de la ficha sin la pestaña PPM, evitando la navegación circular.
Permisos¶
| Permiso | Descripción |
|---|---|
ppm.view |
Ver el panel de PPM, diagrama de Gantt e informes de iniciativas, y leer las tarjetas de iniciativa. Concedido a todos los roles por defecto |
ppm.manage |
Crear y gestionar informes de estado, tareas, costos, riesgos y elementos WBS. Concedido a los roles Admin, BPM Admin y Miembro |
reports.ppm_dashboard |
